Строительство дома силами подрядчика не потребует от вас опыта строительных работ. Вам нужно лишь выбрать проект, оплатить работы строительной фирмы и используемых материалов. Даже для контроля подрядчика и приемки готового объекта можно нанять профессионалов.
Все гораздо сложнее и серьезнее при строительстве дома своими руками. В одну статью невозможно уложить все советы и рекомендации по возведению каркасных сооружений, но мы можем дать вам направление для изучения каждого этапа строительства.
Итак, мы уже выбрали проект для дома. Как поступить дальше? Рекомендуем составить чертежи каждой из стен, пола, потолка и стропильной системы. Это значительно упростит расчет необходимых строительных материалов и монтаж элементов каркаса
Важно понимать расположение основных несущих элементов конструкции дома до обустройства фундамента. Расчет необходимых материалов особенно важен, если участок постройки находится далеко от поставщиков материала, а доставка материалов собственным транспортом не предоставляется возможной
Составьте план поставок материалов для своевременного выполнения работ и удобства их хранения
После того как работа с калькулятором и чертежами закончена, найдены поставщики необходимых материалов, составлен план доставки материалов на стройку, можно приступать к монтажу фундамента.
Каркасные дома имеют небольшой вес. Для строительства даже двухэтажного каркасного дома 6х6 можно обойтись свайным фундаментом или винтовыми сваями
Поэтому важно иметь чертежи дома, ведь под несущими элементами каркаса с наибольшей нагрузкой должна находиться опора. С правилами обустройства таких фундаментов вы можете ознакомиться в интернете.
Возведение стен каркасного дома невозможно до обустройства нижней обвязки и монтажа пола первого этажа
Составьте план поставок материалов для своевременного выполнения работ и удобства их хранения. После того как работа с калькулятором и чертежами закончена, найдены поставщики необходимых материалов, составлен план доставки материалов на стройку, можно приступать к монтажу фундамента.
Каркасные дома имеют небольшой вес. Для строительства даже двухэтажного каркасного дома 6х6 можно обойтись свайным фундаментом или винтовыми сваями
Поэтому важно иметь чертежи дома, ведь под несущими элементами каркаса с наибольшей нагрузкой должна находиться опора. С правилами обустройства таких фундаментов вы можете ознакомиться в интернете.
Возведение стен каркасного дома невозможно до обустройства нижней обвязки и монтажа пола первого этажа.
Ключевые этапы работ
Установка и закрепление на фундаменте обвязочного бруса;
Выставление лаг для пола первого этажа (соблюдение уровня и плоскости расположения);
Монтаж чернового пола под утепление;
Закладка необходимых строительных мембран, утепление;
Монтаж финишного напольного покрытия или основания под него (листовые материалы под последующую отделку;
Монтаж каркаса из бруса (основные и промежуточные стойки, подготовка оконных и дверных проемов) или установка стеновых панелей в случае строительства каркасно-щитового дома. В случае выбора каркасно-щитовой технологии стеновые панели монтируются «на земле» или закупается готовый домокомплект;
Монтаж верхней обвязки и потолочных балок;Работа со стропильной системой и кровельным материалом;
Обшивка стен дома и потолка с последующим утеплением может производиться в любом порядке после подведения дома под кровлю
Важно соблюдение технологии работ с выбранным утеплителем;
Отделочные работы: установка окон и дверей, работа с финишными отделочными материалами, монтаж инженерных систем и элементов коммуникаций.
Каждый из этапов работ требует детального изучения. Старайтесь работать с материалами, которые вам уже знакомы, или которые требуют минимального набора инструментов и навыков. Да, строительство каркасного дома 6 на 6 – весьма сложный процесс при рассмотрении каждого технологического этапа. Но стоит пройти этот путь один раз, а в дальнейшем это уже не будет казаться таким сложным
Важно ответственно подойти даже к самым простым строительным операциям
Подготовка участка
Пошаговое строительство любого каркасного доманачинается с подготовительных работ. Изначально нужно определиться с местом для строительства, убрать с этой территории все, что может помешать возведению нового дома (деревья, кусты, траву и т. д.). Если пропустить этот этап, разметка участка может быть с погрешностями, что приведет к неровным стенам и проблемами с эксплуатацией дома.
Важно! В зависимости от рельефа местности, нужно определиться с типом фундамента. При необходимости территорию выравнивают, ведь плитный и ленточный фундамент требует ровного слоя почвы. Свайный или столбчатый фундамент подходит для бугристой местности
Свайный или столбчатый фундамент подходит для бугристой местности.
После этого приступаем к разметке участка. Этот этап позволяет прослеживать ровность стен на первом этапе земляных работ (рытья траншей для фундамента). К нанесению разметки на землю стоит отнестись со всей ответственностью, чтобы избежать ошибок в дальнейшем. Если разметка будет неровной, то и стены будущего дома будут идти неправильно, а исправить это на последующих этапах строительства очень сложно.
Разметка проводится следующим образом: по углам будущего строения ставятся колышки, а между ними растягивается нитка
Важно следить, чтобы угол был ровным. Но если используется столбчатый (свайный) фундамент, разметка проводится иначе. Тогда на земле отмечается месторасположение каждой отдельной сваи
Тогда на земле отмечается месторасположение каждой отдельной сваи.
Пошаговая инструкция утепления каркасного дома своими руками
Возводя жилье, хозяева предполагают жить в нем круглый год, следовательно, выбирают качественное утепление для зимнего каркасного дома. Все работы проводят после сооружения основной конструкции, обшивки и монтажа дверей, окон.
Утепление пола
Утеплитель выкладывают на предварительно расстеленную пленку или мембрану гидроизоляции. Обустраивают утепление на этапе сооружения пола нижнего этажа. Полосы материала размещают с заходом краев друг на друга, фиксируют скобами степлера.
Применяют минераловатные утеплители или плиты экструдированого пенополистирола. Жесткие плиты выкладывают встык, швы материалов проклеивают скотчем. Размещают утеплитель до верхушки балок, на изоляционные материалы настилают пароизоляционную мембрану также с нахлестом полос на 150 мм. Фиксируют пароизоляцию на скобы степлера к балкам.
Поверх пирога утепления настилают черновой пол. Если организуют двойной слой утеплителя, то листы минваты монтируют между лаг, уложенных на черновой настил. Затем также укрывают материалы пароизоляционной мембраной. По лагам первого чернового пола настилают доски второго чернового пола каркасного дома.

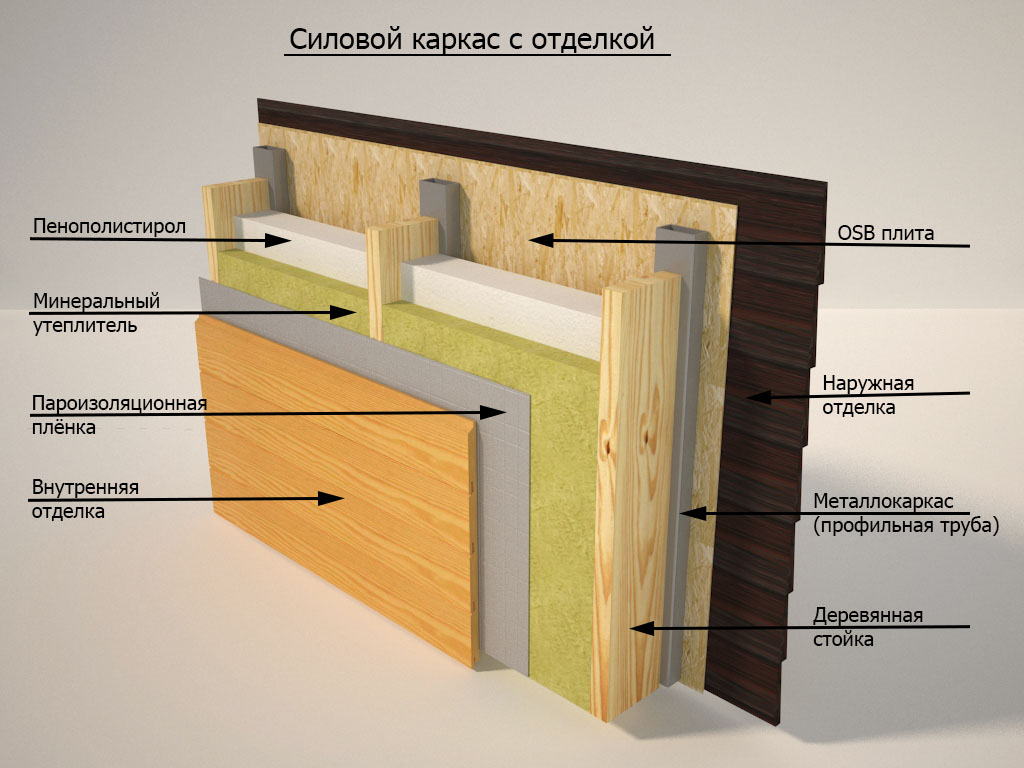

Технология утепления стен
Основное внимание уделяют выкладке изоляционных материалов снаружи. Выбирают изделия с высокими показателями теплоэффективности
Внутреннее утепление выполняют более тонкими листами, покрывая их фольгированным защитным слоем. Фольгу поворачивают внутрь комнаты, чтобы она отражала тепло.
Работы выполняют с учетом некоторых нюансов:
- Изнутри полосы теплоизоляции выкладывают в проемах стоек каркаса. Поверх настилают пароизоляционную мембрану, фиксируют степлером.
- Снаружи дома сооружают каркас из бруска, размещая элементы с шагом равным ширине плит. Затем выкладывают утеплитель, сверху накрывают пароизоляцией.
После утепления выполняют отделочные работы изнутри и снаружи дома.

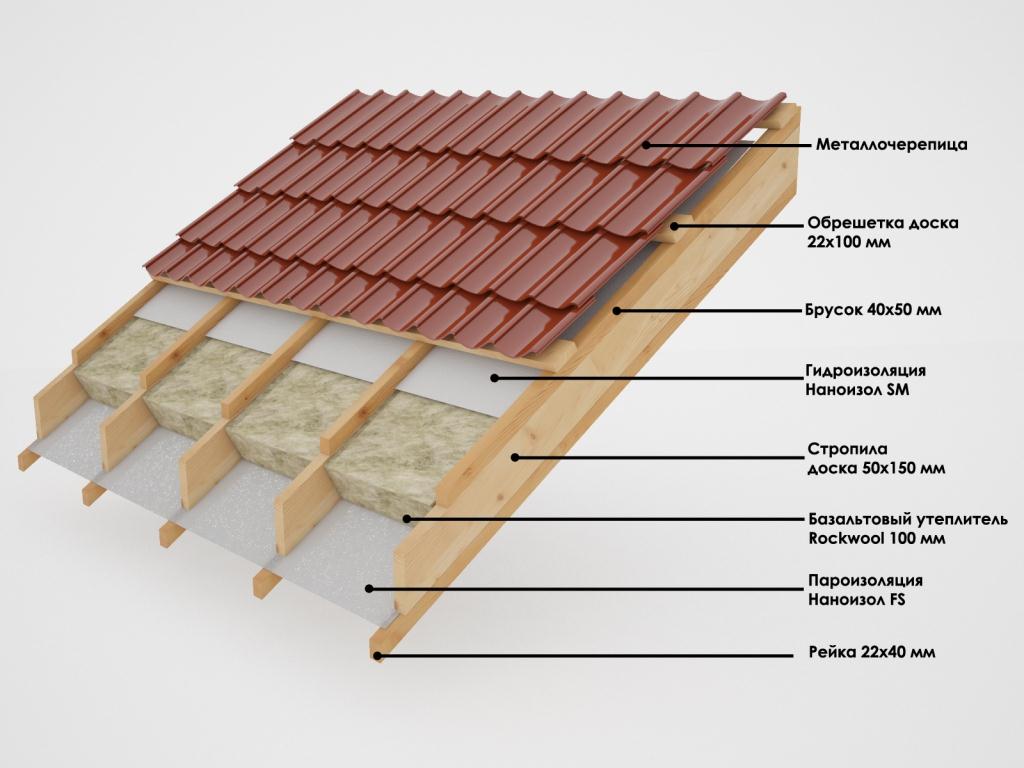

Монтаж утеплителя на кровлю
Плиты минваты выкладывают между стропилами. Внутреннюю поверхность ската крыши подшивают пароизоляционной мембраной. Полосы фиксируют с нахлестом шириной в 100 мм, стыки проклеивают скотчем, закрепляют мембрану степлером. Затем изнутри крышу обшивают вагонкой или листовыми, плитными материалами.
Инструкция к фундаменту
Поэтапное строительство каркасного дома своими руками начинается с фундамента. Это — основа дома, большая, ровная и прочная «подставка», на которой держится вся каркасная конструкция. Её можно вылить из бетона или собрать из готовых бетонных блоков.
Ленточный фундамент для каркасника.
Каркасное строительство называют «лёгким». Стены каркасника значительно меньше давят на поверхность земли, чем капитальные сооружения из кирпича или монолиты из бетона. Каркас также легче брусового деревянного дома. Поэтому вашему строению понадобится небольшой мелкозаглубленный фундамент, при этом глубину можно сделать на 100-300 мм.
На заметку Решая, как самому построить каркасный дом своими руками, неизменно сталкиваешься с вопросом выбора конструкций и материалов. Для каркасных строений сооружают мелкозаглубленные ленточные фундаменты или плиты. В некоторых случаях для каркасников делают фундаменты глубокими.
В некоторых случаях для каркасников нужна большая глубина фундамента. Это бывает, когда грунт – зыбкий, подвижный, сыпучий и строение планируется на берегу водоёма. В таком случае устанавливают свайно-винтовой фундамент, который будет опираться на глубокие и неподвижные слои грунта.
Ленточный фундамент
Представляет собой каменную ленту, дорожку, заглубленную в землю на 100-400 мм. Над поверхностью земли фундамент возвышается на 100-300 мм. Таким образом, общая высота ленточного фундамента для каркасного дома составляет 200-700 мм.
Опалубка ленточного фундамента с арматурной сеткой
На заметку Можно сделать фундамент глубже и выше – но это уже на ваше усмотрение, при желании израсходовать больше строительных материалов и получить более массивную конструкцию основания дома.
Ленту фундамента заливают в подготовленные заранее траншеи. Бетон для заливки можно замешивать самостоятельно. Перед заливкой в траншеи насыпают слой песка и тем самым делается так называемая песчаная подушка (толщина до 100 мм) и укладывают металлические арматуру.
Плитный фундамент
Плитный фундамент также называют плавающим. Каркасный дом будет подниматься и опускаться вместе с ним, при сезонных расширениях грунта . Поэтому плита должна быть достаточно прочной, чтобы можно было возводить здание в два этажа и выше.
Плитный фундамент заливают из бетона и арматуры, при этом арматуру связывают проволокой. Арматурная сетка обеспечивает плите каркасного дома необходимую прочность, жестко фиксируя монолитную плиту.
Расчет фундамента производится по принципу повышенной нагрузки, применяют арматуру разного диаметра. Плюс можно менять расстояние между прутьями, и это поможет увеличить прочность фундамента. Стоимость зависит от сложности работы и потраченных материалов на создание.
Фундамент залит монолитной плитой
Плитное основание можно минимально заглубить в грунт на 100-200 мм, или лить бетон на гравийную подушку без заглубления. Общая высота плиты должна составлять 200-300 мм.
Для плиты фундамента важно обеспечить стойкость к подъёму грунтовой влаги. Поэтому при замешивании бетона в него добавляют водостойкую добавку. Это обеспечит водостойкость бетонной плиты и сухой пол внутри будущего помещения
А также продлит долговечность фундамента и всего строения
Это обеспечит водостойкость бетонной плиты и сухой пол внутри будущего помещения. А также продлит долговечность фундамента и всего строения.
Свайно-винтовой фундамент
Для получения свайно-винтового фундамента можно использовать асбестовые трубы или металлические готовые сваи. Для асбестовых труб готовят ямы, в которые устанавливают трубу и заливают в неё бетон. Предварительно – армируют, т.е. ставят металлическую арматуру внутрь трубы. Металлические сваи вкручивают в землю без вынимания грунта, не выкапывая ямы.
Для того чтобы было легче и понятнее, как монтировать свайно-винтовой фундамент и каркасный дом своими руками – пошаговое фото.
Набор свай для винтового фундамента
Вкручивание свай для фундамента вручную
Соединение винтовых свай фундамента между собой
Свайно-винтовой фундамент
Перекрытие
Принципиально при строительстве дома технология устройства перекрытия схожа с процессом монтажа пола. Поставленные «на ребро» доски, закрепленные в верхней обвязке, служат балками. Также применяется деревянный двутавр, брус или кругляк, обрезанный с боков
При расчете сечения важно придерживаться правила, гласящего, что оно равно 1/20 или 1/25 величины пролетов. Иными словами для помещения 6х4 метра размеры несущих балок должно быть 20 см. При этом они монтируются на расстоянии 60-80 сантиметров
При этом они монтируются на расстоянии 60-80 сантиметров.
Если используется брус, разрешается увеличить шаг до 1000 мм. по продольным осям. Лучше, если все элементы монтируются заподлицо. Тогда обеспечивается максимальная жесткость каркаса. Для крепежа используют металлические оцинкованные или алюминиевые кронштейны. Тип монтажа – встык с обвязкой. Правильность размещения проверяется электронным нивелиром или жидкостным уровнем. Пошагово, когда строится деревянный домик, процедура монтажа перекрытия выглядит так:
- По периметру здания устанавливается лобовая доска сечением 50 на 200 мм.
- Вдоль комнаты монтируется продольная балка посредине площади помещения.
- С шагом в 60 см укладывают лаги, которые в торец стыкуются в лобовой доске.
- Все соединения скрепляются воедино кронштейнами и гвоздями (саморезы нежелательны).
Когда габариты помещения превышают 6 метров. В качестве продольной балки используют клееный брус. Он более устойчив к изгибу под действием поперечных нагрузок.
Стропильная система и кровельный материал
Поэтапно монтаж лаг, стропил и кровельного пирога выглядит так:
- Закрепляются торцевые опоры для конька и стропил. Заранее выпиливают паз для сочленения с лобовой доской.
- Между крайними элементами натягивают шнурок, служащий ориентиром для постановки средних коньковых конструкций.
- Конек – это брус 50х200 мм. Его нужно состыковать над опорной конструкцией, чтобы не произошло искривление.
- Наносят разметку для определения мест монтажа элементов стропильной несущей конструкции.
- Нарезанные по шаблону стропила монтируют с опиранием на коньковый брус и мауэрлат.
- Организовывают дополнительное усиление посредством установки опор под наклонные балки, ветровой ригель, стропильные «ноги».
- Набивают или привинчивают карнизную планку.
- Прокладывают пароотводящую пленку полосами внахлест по 15-20 сантиметров.
- Монтируют брусок контробрешетки сечения 40х50 мм, по нему – доску обрешетки 25х100 мм с шагом 25-30 см, что соответствует длине волны металлочерепицы.
Сначала к карнизным планкам прикрепляют крюки для крепления водостоков. 4 листа металлопрофиля укладывают без закрепления. Прикручивают их после того, как выровняют все стыки. В среднем для этого потребуется до 10 саморезов на каждые 2 кв.м. Теперь можно поставить коньковые накладки.

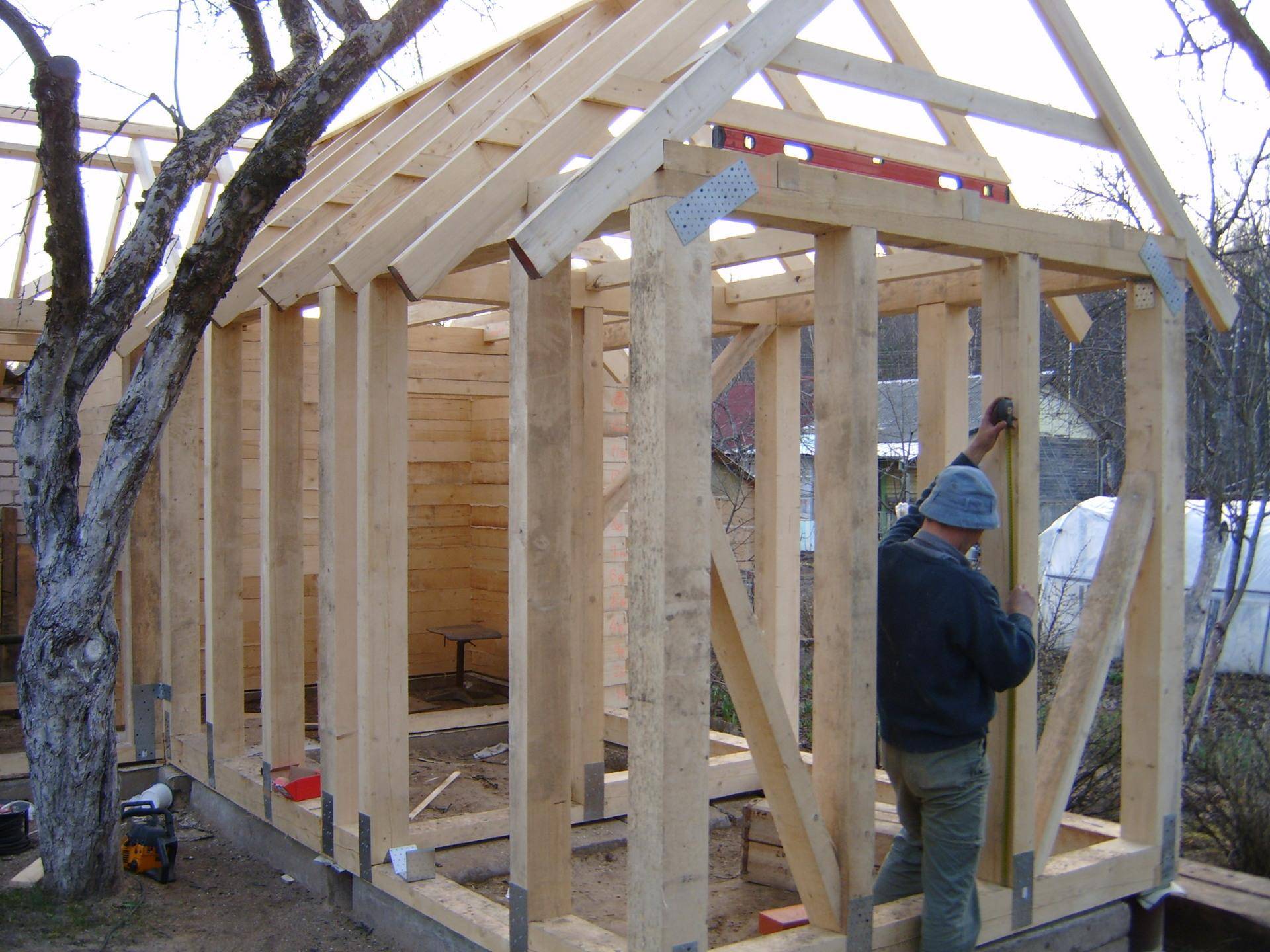

Шаг 3: Каркасные стены
Каркасный дом своими руками собирают из отдельных элементов, раскраивая и подгоняя их на строительной площадке. Возможен монтаж более крупных секций или даже целых конструкций, заготовленных на заводе.
Способы сборки каркаса
Быстровозводимые здания сегодня строят способами:
- традиционным — последовательно собирают каркас из стоек, ригелей, укосин, утепляют стены, монтируют обшивку;
- методом «канадской платформы» — секции заготавливают горизонтально на черновом полу и выставляют их в проектное положение;
- из СИП-панелей — крупные элементы, раскроенные на заводе, собирают на площадке при помощи соединительных брусьев и полиуретанового клея;
- по немецкой технологии «фахверк» — доски каркаса, являющиеся одновременно декоративной отделкой, располагают снаружи утеплителя;
- по шведской технологии — каркас монтируют из двух обрешеток, первая предназначена для установки утеплителя и крепления внешней отделки, вторую используют для прокладки коммуникаций и монтажа внутренней облицовки.
Монтаж каркаса способом «канадская платформа».
В частном строительстве для сборки своими руками чаще применяют классический способ, не требующий сложных монтажных работ и затрат на подъемную технику.
Установка и сечение стоек
Этапы монтажа стоек каркаса включают:
- Разметку на покрытии чернового пола мест установки стоек. Обычно шаг составляет 60 см. Это удобно для последующей укладки плит минеральной ваты. В двухэтажных зданиях расстояние уменьшают до 40 см.
- Нарезку опор из сухой обработанной доски толщиной 50 мм. Сечение подбирают по расчету на несущую способность.
- Установку стоек в углах, выравнивание, закрепление временными укосинами.
- Монтаж промежуточных элементов.
- Соединение опор брусом верхней обвязки.
- Усиление оконных и дверных перемычек досками, уложенными на ребро. Если этого не сделать, при прогибе произойдет защемление рамы, возникнут трещины на стеклах, отделке фасада и внутренних поверхностей стен.
- Укрепление каркаса укосинами из досок 100х25 или 150х25, врезанными в верхнюю и нижнюю обвязку, стальными перфорированными полосами, горизонтальными перемычками. Дополнительное усиление не требуется, если каркас обшивают жесткими листами ОСП, многослойной фанеры.
- Обшивку лобовой доской балок верхней и нижней обвязки. Рекомендуется проложить слой базальтовой ваты для утепления конструкции.
Для подбора сечения стоек суммируют все нагрузки, действующие на несущий каркас. Если здание небольшое, то при высоте до двух этажей размеры бруса принимают:
- для наружных стен — 150х50 мм, 200х50 мм;
- для внутренних перегородок — 100х50 мм.
Прочности таких сечений вполне достаточно для восприятия вертикальных и боковых нагрузок. При теплотехническом расчете может оказаться, что для размещения теплоизоляции требуется большая, чем расчетная, ширина стоек.
Увеличивать сечение несущего бруса нецелесообразно. В этом случае утеплитель укладывают в 2 слоя — один между стойками каркаса, второй — по наружной обрешетке с перевязкой. Такая компоновка поможет избежать теплопотерь через деревянные элементы, углы, обрамления проемов.
Укосины или раскосы
Укосины или раскосы устанавливают временно для придания устойчивости каркасу при монтаже или постоянно, чтобы конструкция сохраняла геометрию длительное время.
Укосины в каркасе устанавливают наклонно.
Чтобы постоянные укосины выполняли свою роль — обеспечивали жесткость каркасу, при их установке соблюдают правила:
- элементы монтируют с наклоном 40°-60°;
- толщина укосин — не более 1/4 от высоты сечения стойки;
- крепление раскоса к обвязке — только врезкой, при других видах сочленения усыхание древесины ведет к потере устойчивости узла;
- укосины врезают заподлицо со стойками, обвязками и перемычками;
- на одной стене устанавливают не менее двух раскосов с наклоном в разные стороны;
- к стойкам по длине прибивают 2-3 гвоздями.
Вместо укосин в углах каркаса можно использовать листы ОСП-3 12. Диагональная жесткость конструкции будет обеспечена.
Углы каркасного дома
Угол — одно из проблемных мест в каркасном доме. Установка бруса без дополнительного утепляющего слоя приводит к образованию мостика холода. Дерево обладает более высокой теплопроводностью, чем минеральная вата, поэтому стена в углу помещения может промерзать.
Чтобы этого не случилось, конструкции формируют одним из четырех способов:
Из двух стоек. Стык двух стен усиливают отделочным уголком.
Первые два способа более технологичны, но теплоизоляционные качества их ниже. В стыке двух стен остаются сквозные щели, которые очень трудно заделать.
Каркасные стены
Есть два способа: собирается каркас стены (всей или части — зависит от размеров) на полу, затем поднимается, выставляется и закрепляется. Иногда при таком способе прямо на полу крепят OSB, ГВЛ, фанеру с внешней стороны каркаса: жесткость получается больше. Эту технологию называют каркасно-щитовой или «платформа». По такому принципу в основном работают заводы: они строят в цеху готовые щиты по проекту, привозят на участок и там только монтируют. Но каркасно-щитовое домостроение возможно и своими руками.
Второй способ: собирается все постепенно, по месту. Прибивается брус нижней обвязки, выставляются угловые стойки, потом промежуточные, верхняя обвязка, и т.д. Это та технология, которая называется «каркасное домостроение» или «баллун».
Какой из них удобнее? Смотря сколько человек работает и есть ли возможность, хотя бы периодически, привлекать помощников. На полу работать быстрее и удобнее, чем прыгать несчетное количество раз вверх/вниз по стремянке. Но если секция собрана большая, то поднять ее даже вдвоем будет тяжело. Выход — или звать помощников, или разбивать каркас стены на небольшие сегменты.
https://youtube.com/watch?v=videoseries
Особенности щитовых конструкций
Щитовое здание представляет собой конструкцию, возведенную из специальных плоских плит заводского производства, которые изготовлены из древесины и защитных изоляционных материалов. Между собой готовые щиты соединяют дополнительными крепежными деталями. Строительство такого здания не требует значительных трудовых и временных затрат. Сразу после возведения стен дома можно выполнять, как наружные, так и внутренние отделочные работы, т.к. сооружение получается достаточно легким и не подвергается усадке.
Щитовая технология частного домостроения уже давно пользуется популярностью во многих европейских странах, в т.ч. Америке. А в некоторых регионах застройщики используют массово именно данный вариант строительства частного жилья из-за быстроты и простоты выполнения монтажных и отделочных работ. В России щитовой дом также нашел своего потребителя, как правило, это люди со средним достатком. Технология щитового строительства не требует значительных финансовых вложений, при этом собственный загородный дом можно возводить поэтапно по мере накопления денежных средств.
Сборка щитовой постройки осуществляется на предварительно подготовленной строительной площадке из готовых элементов. Если не учитывать монтажные работы, связанные с обустройством фундаментного основания, то возведение жилого дома щитового типа напоминает сборку большого конструктора. Поэтому при наличии базовых строительных навыков такой дом вполне можно построить своими руками. А это позволит значительно сократить затраты на услугах строительных компаний.
Устанавливаем каркас. Пошаговая инструкция
Алгоритм установки каркаса:
Формирование нижней обвязки, соединённых между собой по типу «шип-паз» и подогнанных таким образом, чтоб при монтаже не возникло зазоров. Если дерево плохо обработать антисептиком – при длительном соприкосновении с металлом (то бишь с крепежами) оно начнёт гнить, и в таком случае вместо данного типа крепежа лучше использовать деревянные нагели. Монтаж вертикальных досок. Их высоту определяют в зависимости от планируемой высоты потолков. В области монтажа вертикальных досок устанавливаются нагели. На нагели устанавливаются стойки. Далее вертикально выравнивают брусья. Чтобы угол был правильно зафиксирован, целесообразно применение временной распорки. После того, как все стойки будут укреплены и зафиксированы исключительно в вертикальном положении, проводится верхняя обвязка
Важно учесть, что пазы верхней обвязки должны находиться строго под 90-градусным углом по отношению к нижней. Затем крепятся потолочные балки
Их распределяют шагом в 50см, и в обязательном порядке они должны совпадать с вертикальными стойками. После этого устанавливаются дополнительные опорные брусья
Их распределяют в области межкомнатных перегородок с целью поддержки балок потолка и исключения их провисания.
Выполнив данный алгоритм установки каркаса можно приступить к утеплению дома и сооружению крыши.
Подготовительный этап
Данная статья касается именно строительных работ, поэтому мы только в нескольких словах упомянем об обязательном наличии проекта. При этом проектирование может быть типовым или индивидуальным. Перед созданием проектной документации и перед принятием любых архитектурных решений необходимо провести геологическую разведку, узнать особенности грунта, глубину пролегания грунтовых вод, оценить климатическую и сейсмическую ситуацию на местности. Когда проект уже составлен (кстати, он должен включать также прокладку инженерных систем), можно переходить к подготовительному этапу строительства каркасного дома своими руками.
Подготовка участка
Она включает в себя демонтаж старых зданий, уборку от мусора, а также от лишних растений. На месте будущего строения могут быть деревья, молодая поросль или кустарники – их нужно убрать с корнем. Высокая трава тоже будет мешать, с ней намного сложнее размечать габариты постройки. На процесс уйдет не более пары часов. Может понадобиться выравнивание уклона по горизонту, если фундамент не решает эту проблему. Кроме того, обеспечьте место для подъезда техники, для выгрузки стройматериалов (оно не должно быть в низине, во время дождя в таком случае сыпучие материалы сильно намокнут). Если это требуется – установите временное ограждение от хищения.
Разметка
От ее точности зависит, насколько ровными будут стены, а также то, как равномерно будет распределяться нагрузка. На других этапах исправить допущенную здесь ошибку достаточно сложно. Суть в расстановке колышков по углам и в натяжении нити по периметру фундаментального основания. После этого дополнительно размечаются не только несущие, но и внутренние перегородки первого этажа.
Расчет материалов
С расчетом материалов сталкиваются после составления проекта. Когда чертежи будут готовы, то вычислить необходимый объем материалов будет довольно просто. Так, используя чертежи, можно выяснить, сколько потребуется бруса для обвязки, а также для вертикальных стоек, стропил.
Если чертежи отсутствуют, во внимание принимают площадь нижнего и верхнего перекрытий, а также количество погонных метров. В этом случае погонные метры разделяют на 0,6
При подсчетах обвязки погонные метры умножают на 3. Аналогичным образом вычисляют балки: площадь верхнего и нижнего перекрытия разделяют на 0,6 и прибавляют к значению длину балок обвязки. Для получения более точных расчетов следует обращаться к проектировщику.
Делаем крышу
Кровельные работы – одна из важных процедур технологии, когда мы строим дом своими руками: каркасный дом не требует возведения крыш нетрадиционного типа. Достаточно соорудить каркас, обеспечить гидро-, паро- и теплоизоляцию, провести работы по обрешетке и контр-обрешетке и продумать отделку и декор.
Совет: когда вы планируете, как сделать каркасно-щитовой дом своими руками, подберите материалы и для кровли, так как они зависят от его предназначения, этажности и особенностей планировки.
Если вы решили возводить крышу домика из металлочерепицы, нет необходимости в обрешетке, так как сам материал отличается высокой прочностью и износостойкостью. После каркасного строительства своими руками материал закрепляется шурупами-саморезами. Край облицовочного листа должен быть ниже карниза на 4 см. При этом образуется щель, которая будет нести вентиляционную функцию.
Советуем рассказать консультантам, что вы собрались построить каркасный дом своими руками – и узнать у них о достоинствах и недостатках каждого кровельного материала. Сегодня, к счастью, хватает покрытий, которые сделают крышу еще и красивой и будут надежно выполнять свои функции круглый год.
Вот и все, что нужно для создания уютного дома для всей семьи.
Подготовка к строительству
Вот что нужно знать, если вы планируете построить щитовой дом своими руками: каркасный дом необходимо нарисовать в виде макета – и заранее учесть все тонкости его формы, размеров и планировки. В этом вам могут помочь распространенные схемы каркаса каркасного дома, а при желании вы можете доверить проектировку архитекторам, которые воплотят в реальность ваши идеи и пожелания.
Совет: приобщите к созданию схемы постройки каркасного дома всех членов семьи, чтобы каждому было в нем уютно.
Поскольку от особенностей конструкции будет зависеть количество расходуемого материала для щитового дома, посчитайте его площадь и определитесь с этажностью
Также важно помнить о необходимости выделения пространства под системы коммуникаций (электричество, газ, вода и т.д.), а для отопления может потребоваться выделение целой комнаты
Перед тем, как начинать возводить щитовой дом своими руками, следует определиться и с местностью. На легкость и продолжительность строительных работ, а также на надежность создаваемого сооружения повлияет характер почвы, наличие подземных вод, ровность поверхности и даже климат.
Рекомендуем вам выбирать прочный и устойчивый к влаге материал для щитового дома.
Совет: при необходимости начала строительных работ в недостаточно ровной местности вы можете исправить минусы рельефа, соорудив террасу, открытую площадку или даже цокольный этаж.
Когда мы строим дом своими руками, показ поэтапного строительства каркасного дома своими руками на видео может помочь избежать основных ошибок. Но некоторые решения все же придется принять самостоятельно: например, выбрать материалы для строительства каркасного дома.
Каркасной основой могут выступать металлические трубы с прямоугольным сечением или деревянные брусья. А в качестве материала для обшивки каркаса вы можете выбрать осп или вагонку, качественную фанеру, профнастил, сайдинг и другие материалы.
Подготовительные мероприятия для возведения каркасника
Подготовительный этап в начале строительства любого дома сводится к таким шагам:
- выбор и подготовка участка;
- разметочные работы.
Выбор участка
К выбору территории для возведения жилого дома нужно подойти со всей серьезностью, чтобы в будущем не возникало проблем как с постройкой, так и с некоторыми инстанциями. Поэтому необходимо учитывать:
- противопожарные нормы. В них регламентируются правила расположения строений в зависимости от пожарной опасности. Так, сооружения из стойких к огню материалов должны располагаться на удалении друг от друга минимум 6 м, из дерева – 12 м;
- санитарные нормы. Прописаны расстояния от жилых до хозяйственных сооружений, деревьев, линий электропередач и пр.
Также существуют определенные рекомендации, которые остаются на усмотрение владельцев:
- расположение по сторонам горизонта. Если окна дома выходят на южную или восточную сторону, можно добиться наиболее продолжительного естественного света;
- учет подветренной стороны. Если в вашей местности ветры чаще дуют с одной из сторон, то окна и двери туда обращать не следует;
- расстояние до дороги. При более удаленном расположении дома от проезжей части, внутри него будет менее шумно, но подъездной путь увеличится;
- вид из окна. Окна лучше обращать с видом на сад, чем на хозпостройки и дворовую территорию.
Подготовка участка
После выбора места строительства, его очищают от деревьев, кустарников и другой растительности. Так разметку можно будет сделать заметно проще и точнее.
Если участок расположен под уклоном, то исходя из поставленных целей и выбранного основания, его можно сделать ровным.
Разметка
Разметочные работы являются ответственным этапом, поскольку от точности и правильности зависят ровность углов и планировка дома. Если изначально будут допущены неточности, то в последующем исправить ошибки будет довольно проблематично. Чтобы сделать разметку самому, устанавливают колышки по наружным и внутренним сторонам будущего строения согласно проекту. Затем между кольями натягивают шнур и приступают к обустройству фундамента.
