Этапы ремонта в новостройке с нуля

С чего начинать ремонт в новостройке?

Когда стоит вопрос, с чего начать ремонт квартиры в новостройке, ответ очевиден – с грамотной организации пространства, а именно с планировки помещений. Обычно квартиры в новом доме продаются со свободной планировкой, где возведены лишь несущие стены. С одной стороны, это – хорошая возможность для воплощения уникального дизайнерского замысла, с другой – такая свобода имеет целый ряд ограничений, нарушение которых влекут за собой наложение штрафных санкций или даже потерю квартиры.

В зависимости от проекта приобретенного помещения, ремонт квартиры в новостройке начинается с планирования расположения и проведения основных коммуникаций

На основании личных предпочтений разрабатывается план квартиры, где предусматривается возведение новых или ликвидация старых перегородок. Его можно заказать у дизайнера по интерьеру. Этот план необходимо утвердить согласно действующего законодательства. Далее можно приступить к подготовке плана прокладки инженерных коммуникаций, который выполняется на основании месторасположения сантехнических приборов, электроприборов и крупногабаритной мебели.

При перепланировке квартиры категорически запрещается проведение следующих работ:

  • объединение кухонной зоны с газовой плитой с жилой комнатой;
  • установка входа в санузел из жилого помещения или кухни;
  • перенесение кухни в квартире на место размещения санузла или жилой комнаты;
  • расположение ванной комнаты над жилыми помещениями или кухней соседей;
  • обустройство кухни или жилых комнат без естественного освещения;
  • монтаж кабеля электропроводки или прокладка трубопроводов в швах стеновых панелей и в плитах перекрытия;
  • закладывание или уменьшение сечения вентиляционного канала;
  • увеличение на несущие конструкции нагрузки, превышающей допустимые в проекте значения;
  • перенесение батарей централизованного отопления и трубопроводов горячего водоснабжения, что подключены к общедомовой системе, на веранды, балконы или лоджии;
  • подключение системы теплого пола к общедомовой системе ГВС или отопления.

Желательно проработать цветовые решения дизайна интерьера в помещении до начала предчистовой отделки для того, чтобы избежать различий, например, в цвете окон и стен

Работы, требующие разрешения БТИ:

  • работы, связанные с изменением архитектурного облика фасада;
  • работы, которые затрагивают несущие конструкции помещения;
  • перенос или расширение ванных комнат и санузлов;
  • все работы, связанные с газом.

Что можно делать без разрешения во время ремонта новой квартиры

При выполнении ремонта в новостройке своими руками без согласия БТИ можно выполнять следующие мероприятия, о которых необходимо лишь уведомить соответствующий орган:

  • перестановка в существующих габаритах кухонь, ванных комнат и санузлов санитарно-технических приборов;
  • заделка или устройство в ненесущих перегородках дверных проемов;
  • остекление балконов и лоджий;
  • устройство дополнительных ненесущих перегородок без существенного увеличения нагрузки на плиты перекрытия;
  • демонтаж ненесущих перегородок.

Перепланировка помещения требует тщательных расчетов для того, чтобы избежать опасных для жизни ситуаций, поэтому лучше доверить этот этап профессионалам

Перечень работ, которые можно проводить без уведомления соответствующих органов:

  • выполнение косметического ремонта помещений;
  • монтаж нового инженерного оборудования, параметры и техническое устройство которого аналогично предыдущему;
  • перестановка напольных электроплит в пределах кухонного помещения;
  • монтаж и демонтаж встроенных антресолей и шкафов;
  • установка на фасадах здания наружных технических устройств: кондиционеров, защитных сеток, антенн;
  • установка дверей и витрин самораздвижного или карусельного типа без изменения размеров помещения;
  • изменение внешнего вида и материалов лоджий, балконов и наружных конструкций;
  • перестановка газовых и отопительных приборов.

Начало ремонта в новостройке своими руками: два подхода

Темпы и сроки проведения ремонта зависят от многих факторов. Прежде чем начать ремонт в новостройке, вы взвесите все «за» и «против» и примете приемлемое для себя решение. Можно растянуть ремонт на год, проживая в другом месте. Но следует помнить, что после оформления документов на право собственности вы начинаете платить коммунальные платежи и другие сборы, необходимые для содержания дома и придомовой территории. Расходы в целом ощутимые, и не каждый может себе позволить платить так долго за пустующую ремонтирующуюся квартиру, проживая в другой, за которую, разумеется, тоже нужно платить.

Время ремонта принесет вам большие убытки. С другой стороны, быстрый ремонт может привести к нежелательным результатам, причем настолько серьезным, что его придется проводить еще раз. И этот вариант тоже грозит серьезными убытками.

Так или иначе у вас есть только два пути, когда и как начать ремонт в новостройке:

  1. Плановый ремонт и отделка квартиры. Называется он плановым, потому что собственник должен составить план проведения ремонтных работ. Весь процесс целесообразно разбить на этапы, в каждом из которых будут предусмотрены какие-либо виды отделки. Нередко всю работу отдают одной и той же бригаде профессионалов, которая берется за «голую» квартиру и отдает ее готовой «под ключ». Ремонт может растянуться на несколько месяцев, но сделан он будет профессионально и последовательно, однако этот вариант сильно ударит по карману. Часто оплата за работу превышает стоимость материалов. Именно по этой причине начатый работниками ремонт может быть приостановлен на неопределенный срок в связи с нехваткой финансов.
  2. Быстрый ремонт с нуля. В течение недели бригада мастеров под вашим пристальным контролем произведет подготовку помещений к финальной отделке. Они проведут все коммуникации и сделают ремонт в самой маленькой комнате (положат временный линолеум, поклеят обои). В общем, сделают комнату жилой. А все остальные помещения будут ремонтироваться по мере поступления денежных средств.

Когда в семье есть маленькие дети или другие члены семьи, требующие ухода, второй вариант следует отбросить. Хотя он более экономный и позволяет очень быстро заселиться. Некоторые предпочитают сделать санузел, комнату и кухню и сдавать квартиру в аренду на время проведении ремонта в остальной части. Таким образом, начать ремонт новостройки лучше всего с решения вопроса о его срочности.

С чего начинать ремонт в новостройке?

Когда стоит вопрос, с чего начать ремонт квартиры в новостройке, ответ очевиден – с грамотной организации пространства, а именно с планировки помещений. Обычно квартиры в новом доме продаются со свободной планировкой, где возведены лишь несущие стены. С одной стороны, это – хорошая возможность для воплощения уникального дизайнерского замысла, с другой – такая свобода имеет целый ряд ограничений, нарушение которых влекут за собой наложение штрафных санкций или даже потерю квартиры.

В зависимости от проекта приобретенного помещения, ремонт квартиры в новостройке начинается с планирования расположения и проведения основных коммуникаций

На основании личных предпочтений разрабатывается план квартиры, где предусматривается возведение новых или ликвидация старых перегородок. Его можно заказать у дизайнера по интерьеру. Этот план необходимо утвердить согласно действующего законодательства. Далее можно приступить к подготовке плана прокладки инженерных коммуникаций, который выполняется на основании месторасположения сантехнических приборов, электроприборов и крупногабаритной мебели.

При перепланировке квартиры категорически запрещается проведение следующих работ:

  • объединение кухонной зоны с газовой плитой с жилой комнатой;
  • установка входа в санузел из жилого помещения или кухни;
  • перенесение кухни в квартире на место размещения санузла или жилой комнаты;
  • расположение ванной комнаты над жилыми помещениями или кухней соседей;
  • обустройство кухни или жилых комнат без естественного освещения;
  • монтаж кабеля электропроводки или прокладка трубопроводов в швах стеновых панелей и в плитах перекрытия;
  • закладывание или уменьшение сечения вентиляционного канала;
  • увеличение на несущие конструкции нагрузки, превышающей допустимые в проекте значения;
  • перенесение батарей централизованного отопления и трубопроводов горячего водоснабжения, что подключены к общедомовой системе, на веранды, балконы или лоджии;
  • подключение системы теплого пола к общедомовой системе ГВС или отопления.

Желательно проработать цветовые решения дизайна интерьера в помещении до начала предчистовой отделки для того, чтобы избежать различий, например, в цвете окон и стен

Работы, требующие разрешения БТИ:

  • работы, связанные с изменением архитектурного облика фасада;
  • работы, которые затрагивают несущие конструкции помещения;
  • перенос или расширение ванных комнат и санузлов;
  • все работы, связанные с газом.

Что можно делать без разрешения во время ремонта новой квартиры

При выполнении ремонта в новостройке своими руками без согласия БТИ можно выполнять следующие мероприятия, о которых необходимо лишь уведомить соответствующий орган:

  • перестановка в существующих габаритах кухонь, ванных комнат и санузлов санитарно-технических приборов;
  • заделка или устройство в ненесущих перегородках дверных проемов;
  • остекление балконов и лоджий;
  • устройство дополнительных ненесущих перегородок без существенного увеличения нагрузки на плиты перекрытия;
  • демонтаж ненесущих перегородок.

Перепланировка помещения требует тщательных расчетов для того, чтобы избежать опасных для жизни ситуаций, поэтому лучше доверить этот этап профессионалам

Перечень работ, которые можно проводить без уведомления соответствующих органов:

С чего начать?

Подготовка

Порядок ремонта в новостройке, как и в жилье, которому исполнилось уже много лет, в принципе, один и тот же. Всегда начинают с самых грязных и пыльных работ: снос и перенос стен и перегородок, удаление черновой отделки, выполненной строителями, монтаж окон, стяжка пола, разводка труб и электропроводки.

Закончив с этой частью, вывозят мусор и переходят к черновой отделке помещения, которая заключается в оштукатуривании и шпатлевке стен и потолка. Только выровняв поверхности можно переходить к чистовой отделке — наклеиванию обоев, панелей, плитки.

Нарушение данной последовательности ремонта квартиры в новостройке чревата увеличением количества строительного мусора в вашем доме, а также переделыванием уже выполненной части работы.

Демонтаж стен

Демонтаж стен и перегородок — не такое уж частое явление в новостройках. Хотя многие хозяева квартир, критически осмотрев планировку нового жилья, решаются все изменить по-своему. Перед тем как приступить к слому стен, стоит согласовать свои действия с БТИ.

Снос несущей стены в результате может привести к серьезным последствиям для всего многоэтажного дома. Были случаи, когда по этой причине сооружения полностью или частично рушились.

Если есть необходимость демонтажа несущей стены или создания в ней проема, необходимо усилить конструкции. Это делают посредством сварных металлоконструкций из арматуры или уголка. Поскольку эта работа требует точных расчетов и профессиональных навыков, а также имеет повышенный уровень опасности, доверить ее стоит специалистам.

Все проще с межкомнатными перегородками. Демонтировать их можно своими руками.

Последовательность демонтажа:

  • Если квартире уже проведена электропроводка, необходимо все обесточить.
  • Подберите оборудование, вам могут пригодиться отбойный молоток, углошлифовальная машина, кувалда, лом, молоток, скарпель, всевозможные скребки.
  • Найдите заранее машину, которая вывезет мусор.
  • Приобретите респиратор и специальные очки.
  • Удалите плинтус, лепнину и другие элементы декора.
  • Как правило, межкомнатные перегородки выкладываются из кирпича. Их демонтаж производится сверху вниз, ряд за рядом. Если вы работаете кувалдой или ломом, удары по стене лучше наносить с середины, постепенно расширяя дыру.
  • Если демонтируются стены, разделяющие туалет и ванную (между ними обычно бывает деревянная арматура), их стоит предварительно смочить водой, чтобы избежать большой запыленности. Деревянные распорки можно распилить.

Монтировать окна, по понятным причинам, стоит после того, как стены демонтированы или в них созданы проемы. Для этого обрабатывают проём огнезащитным составом, делают в них разметку, теплоизолируют посредством монтажной пены. Стеклопакеты крепятся в оконном проеме при помощи штапиков.

Как сделать ремонт в новостройке, не выполнив стяжку пола? Конечно, никак. Плиты пола ровные только с одной стороны той, которая является потолком у соседей снизу. Для этого с помощью водяного уровня замеряют высоту пола, после чего выполняют стяжку раствором из пескобетона. Сегодня цена на стяжку пола варьируется от 300 до 450 руб. за м².

Разводка водопроводных труб — работа, которую также можно выполнить самостоятельно в квартире в целом и ремонтируя ванную своими руками в частности. Для этой цели выбираются не металлическая и металлопластиковая арматура, а берутся трубы из полипропилена. На них удобнее наносить резьбу с помощью штапика, они легче режутся, подгибаются.

Выбирая между более дешевой проводниковой и более надежной коллекторной разводкой, отдавайте предпочтение второй. Ведь вода будет очень легко перекрываться в случае выхода из строя любых сантехнических приборов. Впрочем, при тройниковой разводке эта проблема решается посредством монтажа запорных кранов около сантехники.

Монтаж электропроводки

При монтаже электропроводки стоит руководствоваться следующими соображениями:

  • Все счетчики, розетки и выключатели должны быть доступны.
  • Выключатели располагаются в районе двери, на высоте не менее 1,5 м.
  • Розетки монтируются в тех местах, где планируется установка электроприборов.
  • Высота розеток над уровнем пола составляет от 0,5 до 0,8 м.
  • Количество розеток в квартире — по 1 на 6 м².
  • Провода при монтаже электропроводки устанавливают только вертикально или горизонтально, но никак не по диагонали.
  • Места расположения каждого провода должно быть зафиксировано на заранее подготовленном плане электропроводки.
  • Все соединения и ответвления проводов помещаются в изоляционные короба.

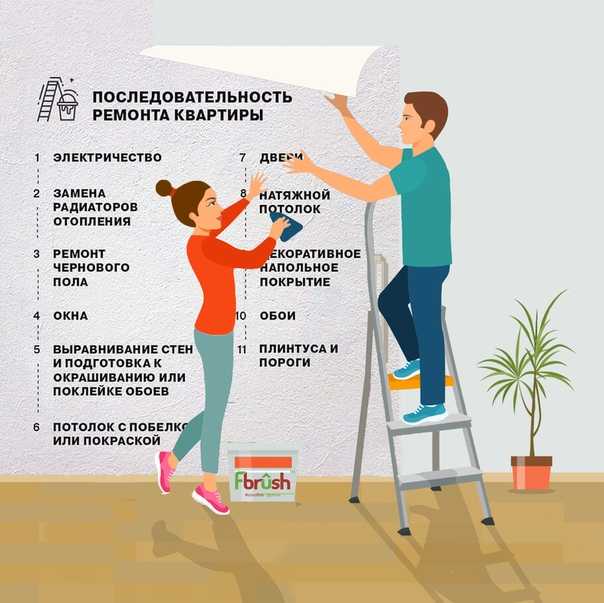

Выполнив все основные этапы ремонта квартиры в новостройке, можно переходить к оштукатуриванию, шпатлевке и чистовой отделке помещения.

Последний штрих: косметический ремонт

Если для черновых работ советуют не покупать все материалы разом, то при чистовой отделке все наоборот. Обои и плитку лучше приобрести сразу и даже с запасом, так как следующая партия может отличаться оттенком, фактурой, размером и так далее. Лучше не создавать себе дополнительные трудности и повод для переживаний.

Важное правило чистовой отделки: работы ведутся сверху вниз. То есть начинать надо с потолка (только если он не натяжной), потом переключиться на стены и закончить полом

Ремонт делают последовательно по комнатам – сначала заканчивают в одной, потом переходят в следующую.

 Потолок можно покрасить, побелить, оклеить пластиковыми плитками. А можно обшить гипсокартоном или установить натяжной потолок. В этом случае сначала придется разобраться со стенами, а только потом переходить на потолок.

Что касается стен, то здесь еще больше возможностей проявить свое творческое начало. Клеить обои по старинке совсем не обязательно. Можно использовать фактурную штукатурку или просто покрасить гладкие стены. Можно обшить стены гипсокартоном и создать дополнительные объемы. Или все-таки наклеить обои светлого оттенка, а потом перекрашивать несколько раз, если цвет не устроил или захотелось чего-то нового.

Когда готовы стены, можно монтировать розетки и выключатели.

Выходим на финишную прямую – выбираем напольное покрытие. Здесь тоже масса вариантов: линолеум, ламинат, ковролин, керамическая плитка, паркет, пробковый пол или даже наливные 3D полы. Самым бюджетным вариантом считается линолеум, чья цена и прочность зависит от толщины, а самым распространенным – ламинат.

Последний, хотя и не обязательный этап ремонта – установка межкомнатных дверей. Правда, некоторые и без них прекрасно обходятся.

Бонус: Страхование ремонта

Мало кто задумывается, что монтаж новых коммуникаций может навредить соседям. Но достаточно вспомнить рассказы бывалых о заливах, произошедших в ходе реализации проекта, и нанесших ущерб не одной квартире, как сразу встает вопрос, можно ли обезопасить себя от скандалов с жильцами и выплат материальной компенсации.

Спасительное средство есть — это страхование гражданской ответственности на время ремонта. Такая программа предполагает, что если будет причинен ущерб имуществу соседей, то возмещение убытков возьмет на себя страховая компания. Когда речь идет о легкой косметической отделке, такой полис будет не столь актуален.

Отделка квартиры в новостройке

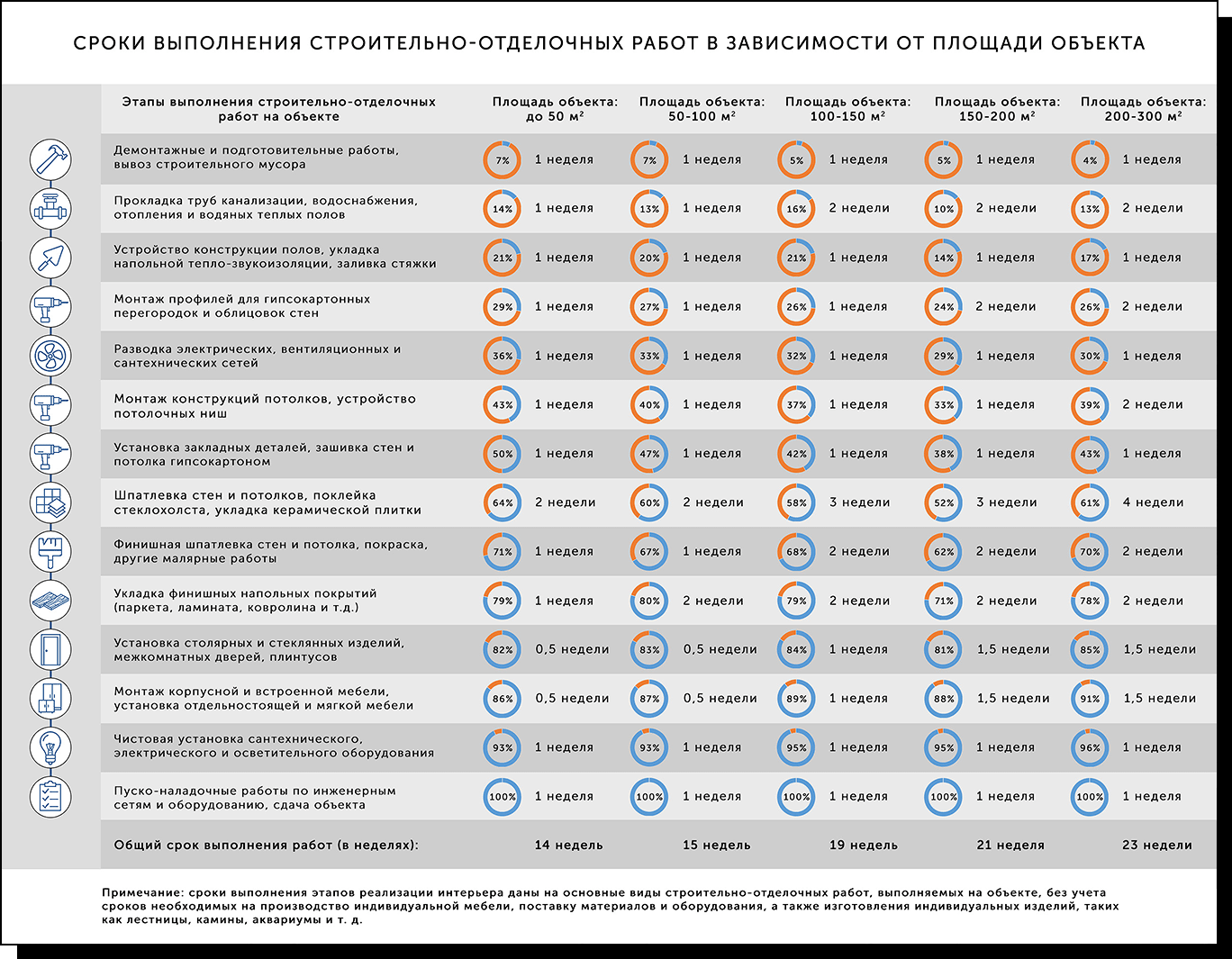

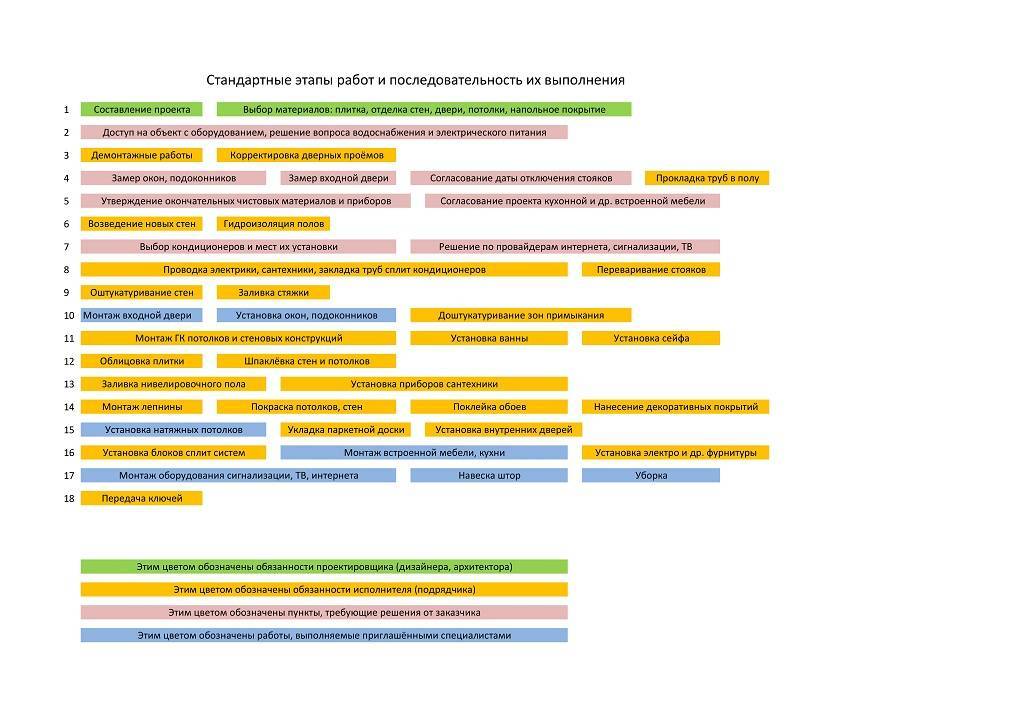

Порядок ремонта в новостройке примерно такой же, как и во второстепенных постройках:

1. Перенос или строительство перегородок

2. Монтаж электропроводки и труб.

3. Выравнивание стен и полов.

4. Частичная отделка

Если вспомнить третью ступень схватки, то через 2-3 года вряд ли придется делать капитальный ремонт.

Стены штукатурят по маякам или под правило

Оштукатуривание стяжки – когда к стеновым маякам прикрепляют специальные металлические профили, которые направляют через них в процессе оштукатуривания. Затем маяки убираются, а оставшееся пространство заливается штукатуркой.

Правило – такая длинная рейка. Она соскребает с себя штукатурку, а затем проверяет результат. В случае штукатурки под правило просто не устанавливайте балки, а ориентируйтесь на инструмент.

Чтобы штукатурка не трескалась, ее армируют марлевой сеткой. Сделать это придется хотя бы там, где новые перегородки встречаются с «родными» стенами. Если дом кирпичный, то лучше все стены оклеить.

Альтернатива гипсу – гипсокартон. Крепится к каркасу или непосредственно к стенам, если они равны. Первый способ займет много места в комнате, но можно проложить звуко- или теплоизоляцию. Чтобы листы не деформировались при усадке, между ними и потолком оставляют зазор 1-2 см.

Пол выравнивается стяжкой. Если дом панельный или кирпичный, то лучше сделать плавающую стяжку: она так называется, потому что не фиксируется ни на полу, ни на стенах. От потолочной плиты он отделяется полиэтиленовой пленкой или рубероидом, а от стен – демпфирующей лентой. Такая стяжка не повреждается при усадке и обеспечивает дополнительную звукоизоляцию.

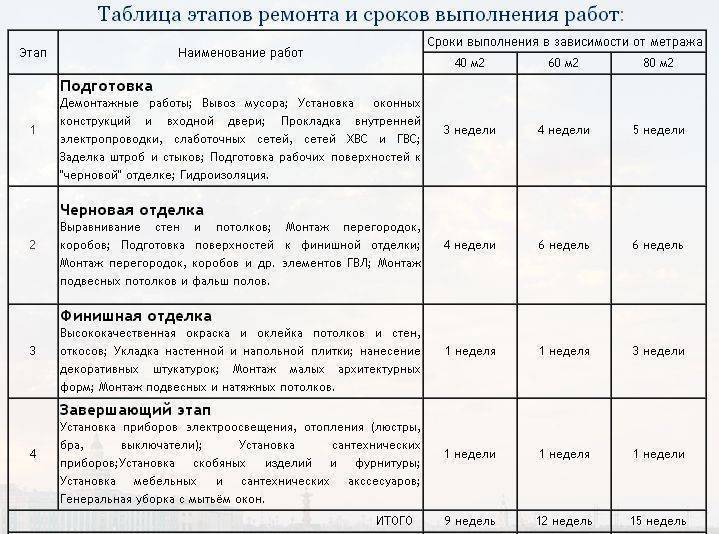

Начало ремонта в новостройке в зависимости от типа дома и вида квартир

Мы уже упоминали об усадке построек. Степень оседания зависит от конструкции дома. Если усадка данного строительного объекта небольшая, в нем очень скоро можно будет начать жить. Если усадка серьезная, значит, с переездом нужно подождать. Должно пройти время, прежде чем вы соберетесь начать ремонт в новостройке. Следует помнить, что многие недостатки лучше убирать в зачаточной стадии, и делать это целесообразнее силами подрядчика, у которого всегда в наличии много материала, закупленного оптом, а также бригады строителей, которые выполняют однотипную работу и уже успели «набить руку».

Кирпичные дома

Кирпичные дома усаживаются годами, но очень плавно и равномерно. Вот почему «хрущевки», рассчитанные на 40 лет, стоят и по сей день и еще долго будут пригодны для жилья. В этих домах не было трещин в стенах, не вспучивались полы и не было многих других катастроф, связанных с усадкой.

Однако использование в строительстве кирпича обходится дорого. Трудоемкую и дорогостоящую кирпичную кладку применяют лишь в малоэтажных домах для премиум-сегмента. Такое строительство не начинают, пока не наберут покупателей на каждую квартиру. Это жилье изначально имеет свой дизайн-проект, сдается под ключ с чистовой отделкой и гарантией.

Усадка кирпичного строения происходит по швам, и полы при этом сохраняют свою горизонтальность, а стены – вертикальность практически на любом пригодном для строительства грунте. Подождите год, и вы увидите усыхание швов по одному миллиметру в каждом. Грамотный специалист всегда сможет вам подсказать, с чего начать ремонт в новостройке из кирпича, какой материал и способы отделки лучше использовать.

Панельные дома

Панельное строительство обладает большим количеством плюсов. Оцените сами: крупные панели выступают сдерживающими друг друга элементами конструкции, причем несущими. Даже сильные внешние воздействия не влияют на устойчивость такого дома. Однако гибкая конструкция из плит подвержена перекосам, которые могут быть заметны невооруженным глазом, но при этом не оказывать никакого влияния на прочность здания. Усадка в панельном доме куда больше, чем в кирпичном. Но по истечении года она должна остановиться. Не спешите начать ремонт в новостройке, подождите немного: за год панельный дом успокоится.

Монолитные дома

Даже монолитные дома дают усадку. Хотя ее можно назвать минимальной. Под монолитными подразумеваются каркасные конструкции. Если сравнивать дом, в котором нагрузка распределена на пространственный каркас, с панельным, первый будет иметь вес на единицу жилплощади в полтора раза меньше, чем второй.

Если панельный дом состоит из несущих стен, то в сборно-каркасных домах таких просто нет, поэтому допускаются самые разные перепланировки. Как мы уже сказали, каркасная конструкция также подвержена усадке. Однако она передает весь свой вес непосредственно на свайный фундамент, оседая вертикально вниз. Перекосы могут быть в таких конструкциях только при недостаточных геологических исследованиях территории.

Действительно, голая коробка стоит дешевле, чем конструкции с готовой планировкой, но после того, как новоиспеченный хозяин самостоятельно осуществит планировку, это выльется ему в сумму, сопоставимую с ценой кирпичного дома. Только там все будет сдано в окончательном варианте, а здесь потребуется немало времени и сил, прежде чем хозяин увидит долгожданный результат.

Затевать сразу финальный ремонт в монолитном доме также не рекомендуется, так как жесткий каркас может все-таки дать перекос, которого вы даже не ожидали, тогда все перегородки с дорогой отделкой могут просто-напросто рухнуть. Для начала сделайте пару основных перегородок, но не торопитесь с их декоративной отделкой. Первый год понаблюдайте, как будет вести себя здание. Если все будет в порядке, через год можно будет начать ремонт в новостройке.

Ремонт в новостройке под ключ с материалами и без

При покупке жилья в новом доме сразу возникает вопрос, с чего начинать ремонт квартиры в новостройке? Это зависит от степени пригодности квартиры к заселению. Как упоминалось выше, она может быть под свободную планировку, с предчистовой или чистовой отделкой. В зависимости от этого строительные организации предлагают выполнить один из видов ремонта квартиры в новостройке, цена которого определяется перечнем работ:

При выборе строительной компании для ремонта квартиры под ключ, стоит обращать внимание на независимые отзывы клиентов

В пакет «Эконом» входят такие виды работ:

  • разводка электропроводки;
  • монтаж перегородок;
  • стяжка пола;
  • выравнивание и бюджетная отделка поверхности стен и потолка;
  • настил линолеума;
  • монтаж плинтусов;
  • установка дверей;
  • монтаж сантехнических приборов на готовые коммуникации.

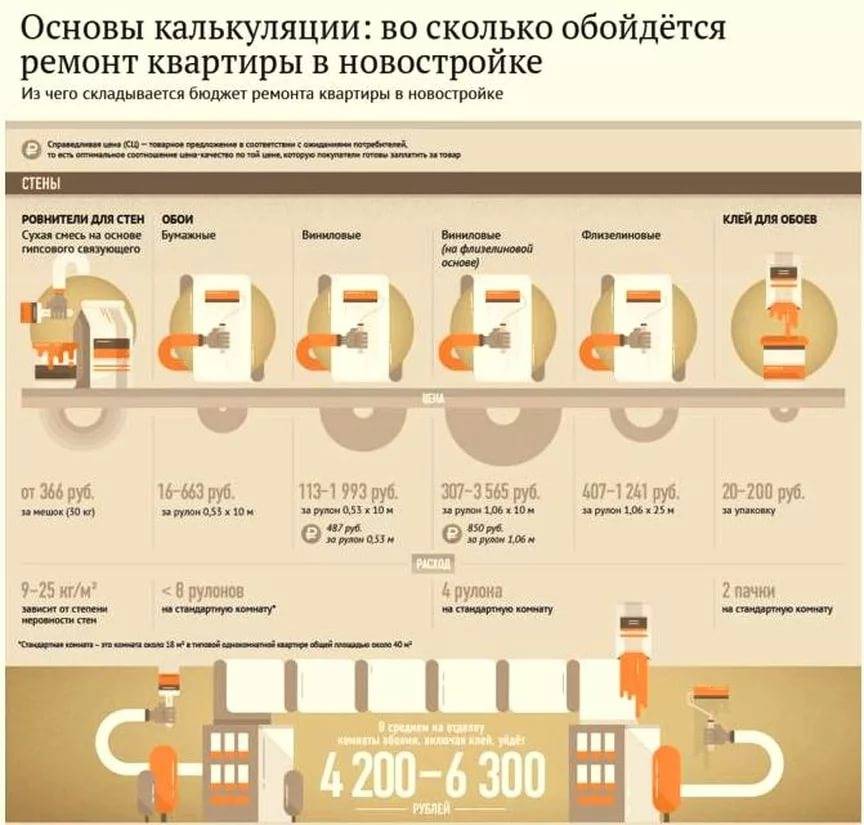

Стоимость ремонта квартиры в новостройке обойдется в среднем в 3000 руб/м². В эту цену не входит стоимость материалов. Их можно приобрести самостоятельно, а также можно заказать у исполнителя работ, который обычно предлагает материалы по приемлемым ценам и хорошего качества. В этом случае в цену ремонта в новостройке под ключ войдет стоимость и доставка материалов. Также здесь следует иметь в виду, что чем больше площадь в квартире, тем дешевле будет стоимость ремонта квадратного метра. Так, ремонт однокомнатной квартиры в новостройке будет стоить в среднем 155 тыс. руб., двухкомнатной – 210 тыс. руб., трехкомнатной – 250 тыс. руб.

Приняв решение делать капитальный ремонт самостоятельно, необходимо учитывать дополнительные растраты на покупку или аренду специального оборудования

Пакет «Базовый» состоит из того же перечня работ, к которым добавлен:

  • монтаж коммуникаций под сантехнические приборы;
  • устройство навесного потолка;
  • отделка плиткой ванной комнаты и санузла;
  • установка осветительных приборов.

Цена ремонта квартиры с нуля в новостройке обойдется в среднем в 6000 руб/м² без учета стоимости материалов. В базовый ремонт за дополнительную плату можно включить замену окон и монтаж лоджии. Так, комплекс работ в однокомнатной квартире будет стоить в среднем 210 тыс. руб. Ремонт двухкомнатной квартиры в новостройке обойдется в 300 тыс. руб., трехкомнатной – 370 тыс. руб.

Полный ремонт предполагает комплекс мероприятий, который способен превратить голое пространство в уютную жилую квартиру. К работам, которые выполняются для базового пакета, прибавляются следующие мероприятия:

  • создание дизайн-проекта квартиры;
  • отделка потолка и стен качественными материалами;
  • настил ламината;
  • монтаж инженерных коммуникаций и сантехники любой разновидности и сложности.

Стоимость капитального ремонта под ключ, зависит от многих факторов, включая стоимость материалов и планировку помещения

Капитальный ремонт квартиры новостройки обойдется в 8000-10000 руб/м² без учета стоимости материалов. Если в стоимость работ не входит определенный вид монтажа, его можно оформить дополнительно за определенную плату.

Цена ремонта в новостройке с материалом будет зависеть не только от вида, объема работ и площади помещения. Здесь учитывается также стоимость конкретных строительных материалов. Так цена ремонта в новостройке с материалом из бюджетного ассортимента составит в среднем 6000 руб/м². Работы с использованием более дорогостоящих материалов будут стоить около 12000 руб/м². Стоимость ремонта квартиры в новостройке под ключ люкс-класса обойдется минимум в 20000 руб/м².

Многие организации специализируются на разработке и внедрении эксклюзивного дизайна с использованием высококачественных отделочных материалов. Цена ремонта с материалами квартиры в новостройке такого уровня обойдется не меньше, чем 30000 руб/м².

Чтобы сэкономить средства, прокладку основополагающих коммуникаций и черновую отделку в новостройке можно доверить команде профессионалов, а косметический ремонт сделать самостоятельно

Выполнение ремонта в новостройке без отделки требует определенных знаний и умений. Желание сэкономить может привести к дополнительным затратам. Чтобы получить хороший результат в довольно короткий срок лучше доверить это дело профессионалам и заказать выполнение ремонта новостройки под ключ с материалами, цена которого будет зависеть от личных предпочтений и финансовой возможности заказчика.

https://youtube.com/watch?v=ygC2buvnjkE

С чего начать ремонт в предчистовой отделке?

Весь процесс ремонтных работ в квартире, которая находиться в новостройке должен выполняться поэтапно

Очень важно, чтобы на первоначальном этапе выполнялись грязные и пыльные работы, а затем уже и остальные более чистые работы. Если же нарушить всю последовательность работ, то это приведет к увеличению строительного мусора и к переделыванию уже выполненной работы. Последовательность действий при предчистовой отделки – с чего начать и чем закончить весь ремонт:

Последовательность действий при предчистовой отделки – с чего начать и чем закончить весь ремонт:

Для начала нужно приобрести хорошую металлическую входную двер ь

Очень важно, чтобы дверь была прочной и крепкой. Она должна отлично защищать от проникновения в дом воров и злоумышленников. Также на нее можно установить надежный кодовый замок;

Также на нее можно установить надежный кодовый замок;

Составление плана будущего ремонта в квартире. Этот план можно составить на бумаге. Он должен включать будущий вид всех помещений в квартире. Если есть возможность, то можно нанять дизайнера, который поможет разработать внешний вид всех комнат. Это специалист сможет полностью до мелочей расписать, составить план всех комнат и предоставить в уменьшенной копии все то, что должно в итоге получиться;

Установка перегородок. Бывает такое, что застройщики не установили в квартире перегородки, тогда в этом случае необходимо установить перегородки из гипсокартона или пеноблока. Вовнутрь можно заложить утепляющий материал, изовер, минвату;

Монтирование электропроводки. Этот процесс заключается в разводке электропроводов по всему периметру квартиры. После этого проводку необходимо подсоединить к электрощиту;

Установка пластиковых труб. Трубы следует устанавливать так, чтобы в последствие можно было к ним легко подсоединить ванну, умывальники, туалет. После установки необходимо сделать подключение их к канализации; Для устранения неприятного запаха из канализации, в дальнейшем на трубы нужно установить специальные заглушки;

Подключение водопроводной системы. Его нужно производить в соответствии со следующей последовательностью – сначала подключается холодная вода для кухни и санузла, затем подключается горячая вода для ванной и кухни;

Отделка стен, потолков. Для этого стены полностью отштукатуривают специальными смесями. Это делается для того, что потом на них можно было приклеить обои. Потолки также обрабатываются специальной побелкой;

Теплоизоляция. Пол нужно застелить теплоизоляционным материалом и только после этого делать стяжке пола;

Сяжка пола. Стяжку делают из цемента и песка. Она должна быть прочно и ровной, поэтому песок и цемент нужно смешивать в равных количествах;

Установка дверей и откосов. Во всех проемах нужно установить двери и затем осуществить установку откосов. Откосы должны закрывать все неровности, щели и зазоры; Установка батарей и радиаторов; Установка розеток и выключателей; На конечном этапе дорабатываются все недоделки, и улучшается дизайн помещения.

Читать  Ремонт квартир луцьк

Для того, чтобы произвести все эти работы, можно пригласить специальную строительную бригаду. Они смогут точно определить, что нужно сделать и какой материал для этого потребуется. Кроме этого, они посчитают весь объем работы, определят полную стоимость и смогут выполнить сами всю работу.

Также профессиональные строители всегда могут точно подобрать необходимый и качественный материал.

Также после окончания всех работ необходимо произвести уборку в квартире. Она отличается от обычной уборки, поскольку во время строительных работ остается много мусора, нужно отмывать пол, окна от пыли и строительных материалов. Это очень не просто сделать, поэтому можно обратиться за помощью в специальные клининговые компании.

Сколько стоит?

Согласно последним данным, на отдельные виды работ установлены следующие цены:

  • Стяжка пола – от 500 до 1300 рублей за 1 кв.м.;
  • Установка межкомнатных перегородок – 800 рублей за 1 кв.м.;
  • Поклейка обоев – от 200 до 500 рублей за 1 кв.м.;
  • Штукатурка потолка – от 700 до 1300 рублей за 1 кв.м;
  • Штукатурка стен – от 600 до 1400 рублей за 1 кв.м;
  • Установка керамической плитки на стену – от 800 до 1600 рублей за 1 кв.м.;
  • Установка двухуровневого потолка из ГКЛ – от 800 до 1000 рублей за 1 кв.м;
  • Установка электроточки – от 300 до 500 рублей за 1 шт.;
  • Установка радиаторов и батарей отопления – от 2500 до 4000 рублей за 1 шт.;
  • Дизайн-проект – от 1700 рублей;
  • Минимальная стоимость разовых работ – от 8000 рублей.
