Как правильно рассчитать объем траншеи?

Когда на разработку котлована требуется проект

Часть проекта, согласно которой на объекте производятся земляные работы, называется ПРК (проект разработки котлована). Такой проект составляют, когда глубина разработки превышает 2 м (это может быть дом с подвалом), а также когда для безопасности работ надо укрепить стенки или сделать глубинное водопонижение.

ПРК (или ППР котлована) включает в себя чертежи в плане и разрезе, технологические и другие схемы, в которых содержится информация, вплоть до мест расстановки землеройной техники и самосвалов.

Обязательная часть проекта – экспликация материалов, необходимых для выполнения основных и вспомогательных работ.

План котлована под фундамент
Технологическая схема разработки грунта
Схема организации площадки
Поперечный разрез котлована

Если котлован разрабатывают рядом с существующим сооружением, либо его глубина превышает уровень заложения последнего, в проекте определяют меры против осадки грунта и деформации конструкций.

Это может быть возведение шпунтовых стен, усиление грунтов цементацией либо силикатизацией, устройство нового, более глубокого фундамента под старым.

Выбор защиты зависит от глубины котлована и гидрогеологических условий.Защита фундаментов существующих зданий

Как форма стенок котлована зависит от его глубины

Свойства грунтов и наличие в них подземных вод определяют структуру котлована, который может иметь вертикальные стенки или пологие.

Вертикальные без креплений можно делать в плотных сухих грунтах, и только, когда котлован не остаётся открытым на продолжительное время.

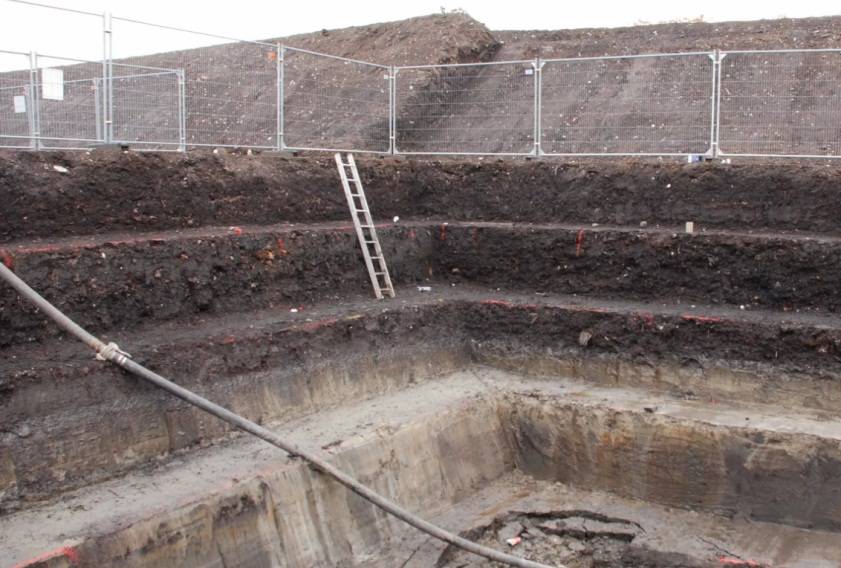

Стенки котлована ступенчатой формы

Если есть вертикальные откосы (если рядом нет сооружений), глубина не может превышать:

  • в твёрдых глинах и суглинках – 3м;
  • в полутвёрдых глинах и суглинках – 2м;
  • в тугопластичных глинах – 1,5 м;
  • в текучих глинах и твёрдых супесях – 1,25 м;
  • в песчаных, гравийных и лёссовых грунтах – 1,0 м.

Когда надо рыть на большую глубину, в котловане предусматривают пологие (иногда ступенчатые) стенки, либо выбирают один из вариантов крепления стенок.

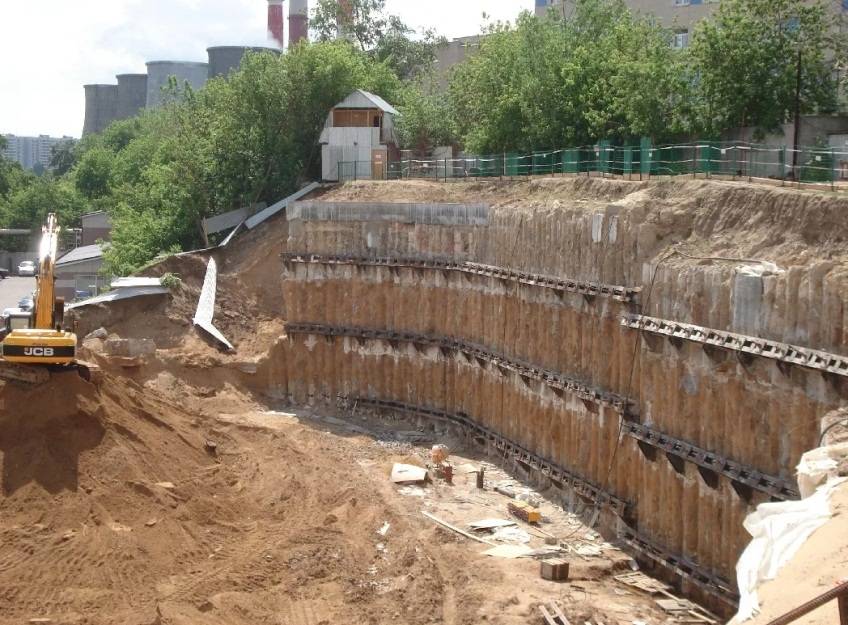

Отвесные стенки котлована с анкерным креплением

Когда глубина более 5 метров, крутизна откосов принимается по таблице в СНиП и зависит от типа грунта. Этот параметр – отношение глубины к проекции откоса на горизонталь (на схеме снизу).

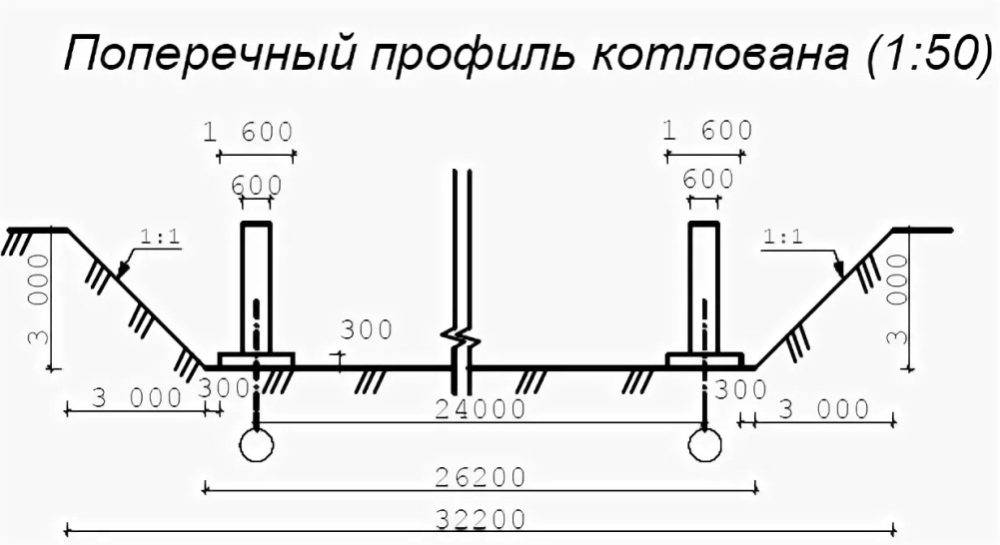

Чертеж: крутизна откоса котлована 1:1

Определение размеров котлована

Глубина котлована – важный параметр, который определяется сложением толщин фундамента и подстилающих слоёв. Это: песчано-щебневые подушки, бетонные подготовки и пластовый дренаж.

Разницы нет, под ленточный фундамент роют котлован или под монолитную плиту. Она тоже может значительно заглубляться, когда в здании предусмотрен цокольный этаж или подвал.

Глубина – сумма всех слоёв, начиная от уровня земли

Есть ещё несколько важных размеров. Это периметр дна котлована и его размеры поверху, которые значительно отличаются, если есть пологие стенки.Основные параметры при расчете размеров котлована

Размеры дна в плане назначают при проектировании, учитывая параметры фундамента и способ возведения, необходимое пространство для опалубки, удобство бетонирования или монтажа сборных элементов.

Сверху размер котлована больше дна на суммарную ширину откосов и элементов крепления стенок.

Часто размеры котлована по дну и поверху различаются незначительно, потому что пологие стенки увеличивают объём земляных работ. На практике чаще делают вертикальные откосы, не смотря на необходимость укрепления.

Способы подсчета

Объем котлована может зависеть от особенностей рельефа

Проведение земляных работ необходимо при возведении большинства конструкций промышленного и гражданского назначения. Способ, которым делают подсчет для котлована, траншеи или насыпи, выбирается в каждом случае индивидуально. Это зависит от следующих факторов:

  • масштаба работ;
  • назначения объекта (фундаменты зданий, опор, прокладка технологических коммуникаций, устройство колодцев, открытые дренажные системы);
  • особенности рельефа строительной площадки;
  • способа выемки и удаления земли (ручной, механизированный), который определит необходимость обустройства дополнительных заездов в рабочую зону;
  • плотности застройки участка.

Точный

Максимально приближенный к действительности расчет объема грунта предполагает проведение следующих изысканий (на местности, камеральных работ):

  1. Определение контура расчета. При помощи топографической съемки определяются характерные точки и высотные отметки почвы, нижней подстилающей поверхности котлована, сопутствующих выемок, насыпей, перепадов, хребтов.
  2. Последующая камеральная обработка устанавливает дополнительные (промежуточные) точки, нужные для корректного определения всех значений (контура, объемов, площади нулевых работ). Производится оценка геологических показателей данного участка.
  3. Составление технического отчета с указанием условий, оснований, результатов, фактических и допустимых погрешностей.

Самостоятельный

Определение объема земляных работ при устройстве котлована с откосами и траншей не составляет большого труда после проведения замеров (длина прямых отрезков периметра, глубины в соответствующих точках).

В случаях, когда выемка представляет собой фигуру сложной формы, ее разбивают на простые геометрические тела (призмы, имеющие в основании треугольник, прямоугольник, пятиугольник). Суммирование всех результатов дает нужное значение объема выемки в котловане.

Зная величину площади котлована и всех высот в составляющих ее фигурах, удобно воспользоваться сервисом «онлайн калькулятор». Пример можно увидеть на таком рисунке:

Введя соответствующие значения в поля на указанных вариантах геометрических тел, получают результат, точность которого зависит от выбранного контура расчета.

В относительно простых подсчетах, там, где значение возможной погрешности не велико, используется формула, соответствующая приближенному размеру земляного сооружения:

Какое количество насыпи необходимо?

На этом рисунке схематично показаны объемы выемок, которые заключёны в призмы со стороной «а» и различными отметками по четырем углам h1,2,3,4.

При этом отметки, имеющие знак «-» относятся к выполнению насыпи, а «+» — котлована. Общий объём выбранного грунта устанавливают, как результат сложения объемов индивидуальных призм, расположенных на площадке.

Когда имеется неравномерное земельное покрытие с замкнутыми горизонтальными линиями, применяется метод трехгранных призм. В этом случае количество работы рассчитывают с помощью дробления прямоугольников либо квадратов по диагонали на треугольники. При таком способе получается достаточная точность обработки результатов.

После строительства котлована, имеются различные незаполненные пазухи в его стенах, а также въездные/выездные пути, которые должны быть засыпаны грунтом с объёмом засыпки V засып.

Его устанавливают с помощью формулы: разность объёма выемки грунта V общ и углублённой части V загл.

В том случае, когда сооружения выступают над плоскостью земли до 1 м с отсыпкой грунта вокруг, объём такой обсыпки V отсып.

Исчисляют, как объём пирамиды с усеченной вершиной V усеч. минус отсыпаемый объём V отсып. по высоте h отсып:

Над постройками, расположенными в котловане и имеющими перекрытия, например, подземные резервуары или баки для сжиженного газа, поверх их выполняется насыпь.

Ее объем рассчитывают как объём пирамиды, имеющей усеченную вершину V усеч. минус объём объекта, который будет засыпан. Общий объем слоя почвы, складываемого в запас на барме выемки, обязан содержать объем земли для возвратной засыпки пазух, подсыпки конструкций и выполнения насыпи над ними. Лишний слой земли вывозится за границы стройплощадки.

Определение траншеи


При проектировании фундамента нужно рассчитать объем траншеи

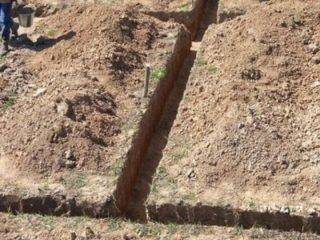

Траншея представляет собой открытую выемку в земле, глубина и ширина которой зависят от того, для какой цели она предназначена. Данные параметры определяются строительными нормами и правилами:

  • Траншея под ленточный фундамент должна быть на 60 см шире основания. Так удобнее выполнять сопутствующие работы. Глубина, согласно СНиП 3.02.01-87, может варьироваться от 0,5 до 2,5 м.
  • Под газопровод подготавливают траншею глубиной не менее 0,8 м до поверхности трубы. Это правило закреплено в СНиП 42-01-2002.
  • Водопроводные трубы укладывают ниже глубины промерзания, причем добавляют к этой величине еще не менее 0,5 м. Глубина закладки регламентируется СНиП 2.04.02-84.
  • Под канализацию подготавливают выемку не менее 0,7 м – для теплых регионов или более – для районов с суровыми зимами.
  • Для прокладки кабельной трассы достаточно траншеи глубиной 70 см.

Расчет объема круглого котлована

Пример 5. Найти объем круглого котлована под дымовую трубу котельной. Глубина котлована — 5 м, стенки — отвесные, диаметр котлована равен 10 м. В этом случае объем равен площади дна котлована, умноженной на его глубину. Смотрите рис. 14.

Площадь круглого дна равна диаметру его, умноженному на самого себя и еще на число 3,14 (π) и поделенному на 4, т.е.:

(10х10х3,14)/4=314/4=78,5 кв. м,

а объем котлована будет равен:

78,5х5=392,5 куб. м.

Чем более неровна поверхность земли, тем меньше должно быть расстояние между смежными поперечными профилями выемок и насыпей при подсчете их объемов.

На рис. 15 показано, в каких местах надо брать поперечные площади насыпи при сильно волнистой поверхности земли. На рис.15 1, 2, 3 и. т. д. означают те места, где надо брать площади, а l¹, l² и. т. д. — расстояние между ними.

Объем участка II насыпи будет равен площади 2+ площадь 3, деленной пополам и умноженной на расстояние l².

Объем всей насыпи равен сумме объемов участков I, II, III и. т. д.

Простейшими приборами для измерения длины, ширины и высоты земляного сооружения является мерная лента и рулетка.

Мерная лента делается из тонкой стали шириной 2-3 см. Длина ленты — 20 м. Лента разделена на метры, полуметры и дециметры (дециметр равен 10 см) (рис. 16).

Рулетка — это тесьма длиной 5, 10 или 20 м, заключенная в футляр, в котором она наматывается на ось, пропущенную поперек футляра (рис. 17). Деления на тесьме имеются метровые, дециметровые и сантиметровые.

Оптимальным вариантов для замера в данный момент является лазерная рулетка и теодолит с нивелиром.

Укажите обязательные размеры

L — Общая длина траншеи или канавы. A — Ширина в верхней части. B — Ширина дна. H — Глубина траншеи.

Программа посчитает объем и площадь поверхности траншеи. Если ширина верха и дна траншеи разные, то будет дополнительно рассчитаны полезный объем C и объем откосов D.

Расчет объема траншеи

Для прокладки коммуникаций, теплопроводов, канализации или установки ленточного фундамента на вашем участке может возникнуть необходимость в рытье траншеи. Можно пригласить для этого специалистов, а можно выполнить эту работу самостоятельно. Но и в том, и в другом случаях вам нужно будет знать некоторые характеристики траншеи. Рассчитать их вам поможет наша программа. На основании длины, ширины и глубины траншеи она определит ее объем и площадь поверхности. В том случае если ширина верха и дна траншеи различаются, будет рассчитан также и полезный объем откосов. Расчет объема траншеи поможет вам не только облегчить себе работу, но так же вычислить стоимость земельных работ, если вы все же решите воспользоваться услугами специалистов.

Прокладка траншеи

Существует три способа рытья траншей. Это рытье траншей вручную, при помощи ручного траншеекопателя или траншейного экскаватора. К первому случаю обычно прибегают там, куда нет доступа специальному оборудованию. Это довольно трудоемкий способ рытья траншей, на который сильно влияет качество грунта. Ручные траншеекопатели сокращают время проведения подобных работ. Его можно купить, либо взять в аренду. Можно также заказать рытье траншеи в специализированной фирме. Тогда его выполнит профессионал. Экскаватор используется там, где на участок может проехать строительная техника, а также там, где имеет место большой объем работ. Прежде чем арендовать такой экскаватор следует выяснить ширину дна траншеи, чтобы подобрать машину с размером ковша, который ей соответствует. Если вы решили рыть траншею самостоятельно, прежде всего вам следует знать, что для разного типа работ требуются траншеи определенной глубины. Так, например, для прокладки кабелей, как правило, роются траншеи глубиной порядка 70 см. А для канализации требуются более глубокие траншеи. При этом желательно, чтобы глубина эта была на полметра больше глубины промерзания почвы. На ширину траншеи так же влияет тип проводимых работ. Наименьшая ширина траншеи измеряется по дну и должен соответствовать типу и размеру укладываемых в нее труб.

Основные варианты планировки

Все необходимые размеры для расчета работ по подготовке ям, траншей и насыпей устанавливаются в ходе простых действий. Для упрощения расчета, объем будущего котлована делится на отдельные секции нормативной длины от 100 до 200 м.

Сначала определяют кубатуру грунта для каждого участка, а после результаты складывают. Далее принимают методику для производства работ, с учетом необходимости вывозки или складирования земли на площадке для обратной засыпки. Наиболее часто применяются следующие формулы и алгоритмы расчетов.

Формула расчета для многоугольника с откосами

Для этой конфигурации котлованов вначале определяют верхнюю F1 и нижнюю F2 площади, разбив на несколько правильных фигур. Учитывая показатели глубины выемки H, находят среднюю линию и на ней определяют среднюю площадь Fсред выемки.

Общий объём выемки с конфигурацией многоугольника и откосами устанавливают по следующей формуле подсчета:

F1/F2/Fcp — верх, низ и середина площади выемки м2.

Для грамотного определения объема потребуется также добавить кубатуру въездных/выездных траншейных путей:

  1. Vкот. — чистый объём только выемки, м3;
  2. Vвъез/Vвыез. — объём въездных/выездных путей, м3;
  3. n — число въездных/выездных путей.

Из общего объема выемки определяют кубатуру срезанного растительного покрова, который, как правило, выполняют бульдозером и кубатуру снятия недобора у дна выемки, разрабатываемой экскаватором, чтобы не нарушать цельность и крепость почвы у основы фундамента.

С вертикальными стенками на ровном участке

Самый простой метод — выемка на ровном/спланированном участке, имеющим форму прямоугольника с отвесными стенами равного размера.

В таком случае формула, по которой необходимо произвести расчет будет иметь вид:

  1. V — величина объёма, м3;
  2. F- величина площади, м2;
  3. B — показатель ширины, м;
  4. H — фактическая высота, м;
  5. L — длина участка, м.

Например, для выемки простого прямоугольного сечения с габаритами:

  • B =10 м;
  • L = 6 м;
  • Н =2 м;
  • объем земляных работ (V) = 320 м3;
  • площадь по плану (F) = 160 м2;

Расчет будет выглядеть так:

  • V = 10 х 16 х 2 = 320 м3;
  • F = L х B = 10 х 16 = 160 м2.

С вертикальными стенками, имеющих разные отметки вершин

Очень часто при разработке котлована, углы его имеют разные уровни, в результате чего приходится применять особую формулу.

Например, если яма имеет правильную прямоугольную форму из 4-х разных вершин:

  1. B =5 м;
  2. L=10 м;
  3. Н1=2 м;
  4. Н2=3 м;
  5. Н3= 2 м;
  6. Н4 =4 м.
  7. Объем земляных работ: (V) = 137.5 м3.
  8. Площадь (F) = 50 м2.

Вычисляем:

V = B х L х ( H1 + H2 + H3 + H4 )/4 = 5 х 10 х ( 2 + 3 + 2 + 4 )/4 = 137.5 м3.;

F = B х L = 5 х 10 = 50 м2.

С откосами на спланированной местности

Размеры ширины В осн и длины L осн у основания определяют по размерам сооружения, учитывая разрыв между ним и подошвой откоса более 3 м. Размеры у верха котлована рассчитывают с учетом крутизны откосов. Она зависит от коэффициента откоса.

Этот показатель можно посчитать путем деления высоты углубления выемки к заложению откоса, формула выглядит так:

Например, для выемки, имеющей характеристики:

  • Ширина у основания выемки (Bосн),4 м;
  • длина основания выемки (Lосн), 6 м;
  • высота (H), 2 м;
  • выбран грунт: суглинок;
  • коэффициент m = 0.5.
  1. Bверх = H * m + Bосн + H * m = 2 * 0.5 + 4 + 2 * 0.5 = 6 м.
  2. V = ( Bосн + Bверх ) / 2 * H * Lосн = ( 4 + 6 ) / 2 * 2 * 6 = 60 м3.
  3. Объем траншеи будет равен (V) = 60 м3.
  4. F = ( Bосн + Bверх ) / 2 х H = ( 4 + 6 ) / 2 х 2 = 10 м2.
  5. Площадь сечения: (F) = 10 м2.

Аналогично для выемки, имеющую квадратную форму формула будет иметь вид:

Для котлована, с конфигурацией многоугольника:

Данные формулы можно использовать для установления объемов не широких выемок меньше 15 м. Они смогут углубляться драглайном, который будет находиться на поверхности земли.

При большой ширине, грунтовые операции выполняют экскаватором на дне, с вариантом «прямая лопата», в таком случае к кубатуре выемки нужно добавить величину для обустройства въездов.

Яма с круглым сечением, имеющий откосы

Для котлованов с круглым сечением с откосами, кубатуру выемки рассчитывают по формуле для перевернутого усеченного конуса.

В усеченном конусе R и r, соответственно — верхний и нижний радиусы.

Например, для круглого колодца, имеющие откосы:

  • Ширина нижнего основания D1=2r, 3 м;
  • верхний диаметр D2= 2R, 5 м;
  • высота котлована (H), 3 м;

Формула для расчета объема:

Объем котлована будет равен: V = 37.699 м3

Ямы для объектов, имеющих и цилиндрические, и конические части, например, отстойники и метантенки, как правило, строятся группами. Их выкапывают в грунт в 2 стадии:

  1. сначала организуют общую выемку прямоугольной формы до отметки установки цилиндрических компонентов;
  2. после выполняют выемку для конических элементов, следовательно, и расчет объема выборки грунта осуществляют в 2 стадии.

Кто выполняет расчет объема земли траншеи?

Наша компания «Московская геодезия» на протяжении ряда лет выполняет геодезические работы любой сложности и масштабности в Москве, Московской области и других регионах страны. Уровень знаний и профессионализм наших сотрудников вывел наше предприятие в число лидеров в сфере инженерных изысканий и геодезии.

Проводимая нами ценовая политика и высокое качество выполняемых работ привлекает не только крупные строительные фирмы, но и частных застройщиков.

В числе наших преимуществ — наличие современных приборов и оборудования, точность расчетов, соблюдение оговоренных сроков, высокая квалификация специалистов.

Расчет объемов земляных работ

Площадь поперечного сечения (F) = м2

Площадь поперечного сечения (F1) = м2

Площадь поперечного сечения (F2) = м2

#3. Траншея с откосами на спланированной местности

Площадь поперечного сечения (F) = м2

Внимание: если вы задаете вид грунта, то программа сама высчитывает размер a2 (по коэф. m из таблицы в конце страницы)

Если же вам надо вписать свое значение размера a2, то выберите вид грунта «расчет по размеру a2«.

#4. Траншея с откосами, с перепадом высот

Площадь поперечного сечения (F1) = м2

Площадь поперечного сечения (F2) = м2

Внимание: если вы задаете вид грунта, то программа сама высчитывает размер a2 (по коэф. m из таблицы в конце страницы)

Если же вам надо вписать свое значение размера a2, то выберите вид грунта «расчет по размеру a2«.

Уклон откосов в данном расчете принят одинаков по всей длине траншеи.

Ширина верха котлована (L3) = м2

Длина верха котлована (L4) = м2

Описание

Траншея — это открытая выемка в земле, предназначенная для устройства ленточного фундамента, прокладки коммуникаций (водопровод, канализация, силовые кабеля, сети связи).

При устройстве ленточного фундамента ширину траншеи рекомендуется принимать на 600 мм больше ширины основания фундамента bф (для возможности выполнения монтажных работ, проход людей).

Траншея с вертикальными стенками на спланированной местности — самая простая форма выемки. В основном применяется при низкой высоте траншеи и при производстве работ в зимних условиях, когда откосы траншеи заморожены, и нет опасности обвала грунта, так же применяется при устройстве механических креплений стен выемки (распорных; консольных; консольно-распорных).

Крутизна откосов в зависимости от вида грунта и глубины выемки

Наименование грунтовКрутизна откосов (отношение его высоты к заложению — 1:m) при глубине выемки, м, не более
1.535
Насыпной неуплотненный1:0,671:11:1,25
Песчаный и гравийный1:0,51:11:1
Супесь1:0,251:0,671:0,85
Суглинок1:01:0,51:0,75
Глина1:01:0,251:0,5
Лессы и лессовидные1:01:0,51:0,5

Объем выемки траншеи можно опрделить как произведение площади поперечного сечения на длинну.

Объем обратной засыпки определяется как разность между объемом выемки и монтируемых конструкций (фундаментных блоков, труб).

Котлован — выемка в грунте, предназначенная для устройства оснований и фундаментов зданий и других инженерных сооружений.

Источник

Как посчитать объем земли откоса

Расчет траншеи с откосами на спланированной местности (Скачать файл расчета)

  1. Зачем производится расчет количества грунта?
  2. Определение траншеи
  3. Что входит в земляные работы
  4. Быстрый расчёт объемов стройматериалов!
  5. Расчет объема грунта и стоимости работ
  6. Основные варианты планировки
  7. Формула расчета для многоугольника с откосами
  8. С вертикальными стенками на ровном участке
  9. С вертикальными стенками, имеющих разные отметки вершин
  10. С откосами на спланированной местности
  11. Яма с круглым сечением, имеющий откосы
  12. Что влияет на подсчет объема
  13. Расчет объема выемки
  14. Кто выполняет расчет объема земли траншеи?
  15. Составление документа

Зачем производится расчет количества грунта?

Строительство зданий и возведение конструкций — сложный процесс, требующий основательных финансовых инвестиций, в связи, с чем застройщики должны обеспечить высокий уровень выполнения земляных работ под фундамент объекта.

Высокоэтажные объекты жилого и промышленного назначения требуют установки качественного фундамента, который, как правило, имеет сложносоставную конфигурацию, поэтому современный расчет того, сколько кубов грунта нужно вынуть, выполняют программным методом с применением высокоточных измерительных устройств.

В таком случае можно максимально точно определить общую кубатуру земли, которую надо вывести из котлована. Менее ответственные объекты рассчитывают в ручном режиме или с применением строительных онлайн калькуляторов, которые можно найти в интернет сети.

Состав земляных работ по требованиям СНИП:

  • Вертикальная планировка земельного участка. Осуществляется способом выравнивания рельефа площади, отведенной под строительство. Сюда входят следующие работы: удаление и передвижение слоя грунта, транспортировка и уплотнение его на внешних площадках, единицы измерения площади в м2.
  • Разработка выемки для котлована. Предполагает вычисление объемов участка в виде суммы объемов классических фигур, входящих в общую конфигурацию строящегося объекта. При этом в расчете допускают, что размеры грунта ограничивается визуальными плоскостями. В таком случае незначительные выпуклости не будут оказывать влияния на точность, единицы измерения м3.

Котлован для возведения плитного фундамента дома прямоугольной формы выполняется в виде обычной ямы, а для ленточного варианта выкапывается траншея.

Для того чтобы рассчитать объём грунта, к сведению берутся следующие данные:

  • Геодезические изыскания.
  • Размеры по периметру и архитектурно-строительные индивидуальности объекта.
  • Технология возведения объекта.
  • Уровень, залегания подпочвенных вод, фундамент строений не может приближаться к ним ближе, чем на 500 мм.
  • Глубину промерзания грунта, который должен быть не менее 300 мм.
  • Рельеф земельного участка.

Для сложных объектов расчет выполняется в рамках проекта строительства в разделе земляных работ

Профессионалы, беря во внимание все выше приведенные характеристики, определяют глубину строящегося котлована, чтобы он стал надежной основой для возведения фундамента

Определение траншеи

При проектировании фундамента нужно рассчитать объем траншеи

Траншея представляет собой открытую выемку в земле, глубина и ширина которой зависят от того, для какой цели она предназначена. Данные параметры определяются строительными нормами и правилами:

  • Траншея под ленточный фундамент должна быть на 60 см шире основания. Так удобнее выполнять сопутствующие работы. Глубина, согласно СНиП 3.02.01-87, может варьироваться от 0,5 до 2,5 м.
  • Под газопровод подготавливают траншею глубиной не менее 0,8 м до поверхности трубы. Это правило закреплено в СНиП 42-01-2002.

Распространенные проблемы и ошибки процесса

При выполнении поставленных строительных задач могут возникнуть проблемы в том случае, если будут неправильно произведены расчеты по засыпке, нарушится соблюдение технических требований по СНиП, а также безопасности.

К распространенным ошибкам строителей относят:

  • Плохо проведенные подготовительные работы.

  • Неправильный выбор грунтовой смеси.
  • Сухой засыпаемый материал.
  • Недостаточная трамбовка.
  • Использование толщины засыпки более 500 мм (а должно быть до этой отметки).
  • Несоответствие материала с грунтом вокруг здания.
  • Засыпка плодородной почвы, что является недопустимым явлением, так как органический слой может способствовать образованию грибка и плесени в пазухах.
  • Неправильное хранение грунта или его промерзание.
  • Работы в неподходящих погодных условиях (мороз, ливни).

Чтобы не допускать ошибок, необходимо придерживаться схемы плана работ, который принят инженером и установлен соответствующими инструкциями.
