Что включает в себя черновая отделка квартиры
Что конкретно входит в понятие «черновой ремонт» каждая фирма и бригада определяет для себя самостоятельно. Из перечисленных выше вариантов под это понятие подходят две стадии: под чистовую и с предчистовой. Как видите, степень готовности помещений совсем разная. И как разобраться? Требовать перечень работ, которые будут проведены.
Черновой ремонт в новостройке — точного определения перечня работ нет
Некоторые выставляют перечень возможных работ с ценой за квадратный метр. В таком случае все просто: вы сами определяете какие работы и в каком объеме вам сделают — это самый оптимальный вариант. Если же перечня работ нет, попросите его озвучить или попросите список работ, который планируется сделать.
Обратите внимание: при подписании договора все работы должны быть указаны. И чем точнее будет определение (с допустимыми отклонениями), тем меньше у вас будет проблем во время приемки
Пример сметы на черновую отделку кухни
Основные виды работ
Как уже говорили, черновая отделка квартиры понимается каждым строительным предприятием по-своему, но обычно предлагают такой перечень работ:
- Возведение перегородок по готовому плану.
- Заливка стяжки пола по маякам с предварительной гидроизоляцией «мокрых» помещений. Вот тут надо быть внимательным. Стяжка может быть армированной и нет. Также надо уточнять допустимые перепады высот.
- Разводка электропроводки:
- установка квартирного щитка;
- укладка кабелей электропитания и слаботочных (телефон, Интернет, кабельное ТВ) проводов в кабельканалах;
установка подрозетников (без монтажа розеток, выключателей).
- Штукатурка стен по маякам.
- Оштукатуривание потолка (не у всех этот пункт входит в базовый список, так как часто делают натяжные или подвесные потолки).
- Разводка труб холодного и горячего водоснабжения, канализации.
Этот список работ по черновой отделке квартиры является базовым для большинства организаций, которые предлагают ремонт без отделки.
Комментарии по поводу электрики
Несколько замечаний по поводу разводки электрики. Перед выполнением работ должен быть составлен план, на котором отмечено количество розеток и точек подключения осветительных приборов в каждом помещении, рассчитано сечение проводов, номиналы автоматов, УЗО (читать тут) по каждой из веток. Вам нужно уточнить, кто будет делать эту работу.
Электрика — самая ответственная часть
Если разрабатывать схему электропроводки будет исполнитель, вам стоит предварительно ознакомиться с проектом. Причем нелишне было бы показать специалисту или попробовать вникнуть во все тонкости самому. Если с проектом все нормально, контролировать придется все вплоть до марки кабеля и конкретных его параметров. А именно надо будет измерить фактический диаметр медных проводов и высчитать по нему сечение, сравнить его с проектным. Часто встречаются большие несоответствия (косяки производителей, но их надо отслеживать вам). Электрику сложно переделывать, ведь провода скрываются под штукатуркой и поменять их очень проблематично даже если они проложены в гофрированных трубах. Именно поэтому, это один из самых важных этапов, которые предусматривает черновая отделка квартиры и контролировать его надо очень ответственно.
О штукатурке стен и выравнивании пола
Перед составлением договора на черновую отделку квартиры, уточняйте насколько ровными будут стены, пол. Желательно добиться конкретных цифр, которые должны быть зафиксированы в договоре. Понятное дело, «под яйцо» вам никто не сделает, но добиться чтобы перепады были не больше 5 мм на квадратном метре реально.
Что именно и до какой степени вам будут штукатурить — вот что надо выяснить
Также уточняйте, входит ли в штукатурку стен обработка откосов. Часто эту часть работ выставляют в перечень дополнительных работ, так что за нее придется доплачивать.
Дополнительные работы
В большинстве случаев, если вы посчитаете нужным, к основному перечню работ можно добавить такие виды работ:
- все виды демонтажа старых отделочных материалов (от краски и обоев до штукатурки);
- грунтовка стен (антисептиками или бетоноконтактом);
- монтаж сетки под штукатурку;
оформление арок;
- теплоизоляционные и звукоизоляционные работы в комнатах и на балконе;
- замена или перенос радиаторов отопления;
- сварочные работы на стояках холодного и горячего водоснабжения;
- монтаж систем вентиляции.
Возможно, вам предложат и другие виды работ. Все зависит от конкретной фирмы. Может у них есть особые специалисты, которые предложат свои виды работ.
Обустройство полов
Ремонт в новостройке традиционно заканчивается обустройством пола. Как правило, состояние полов в только что сданных домах оставляет желать лучшего. Если дом построен из бетонных панелей и квартиры были сданы в черновом варианте, обязательно выполняется заливка стяжки.
Трещины в стяжке (новостройка)Заделка трещин

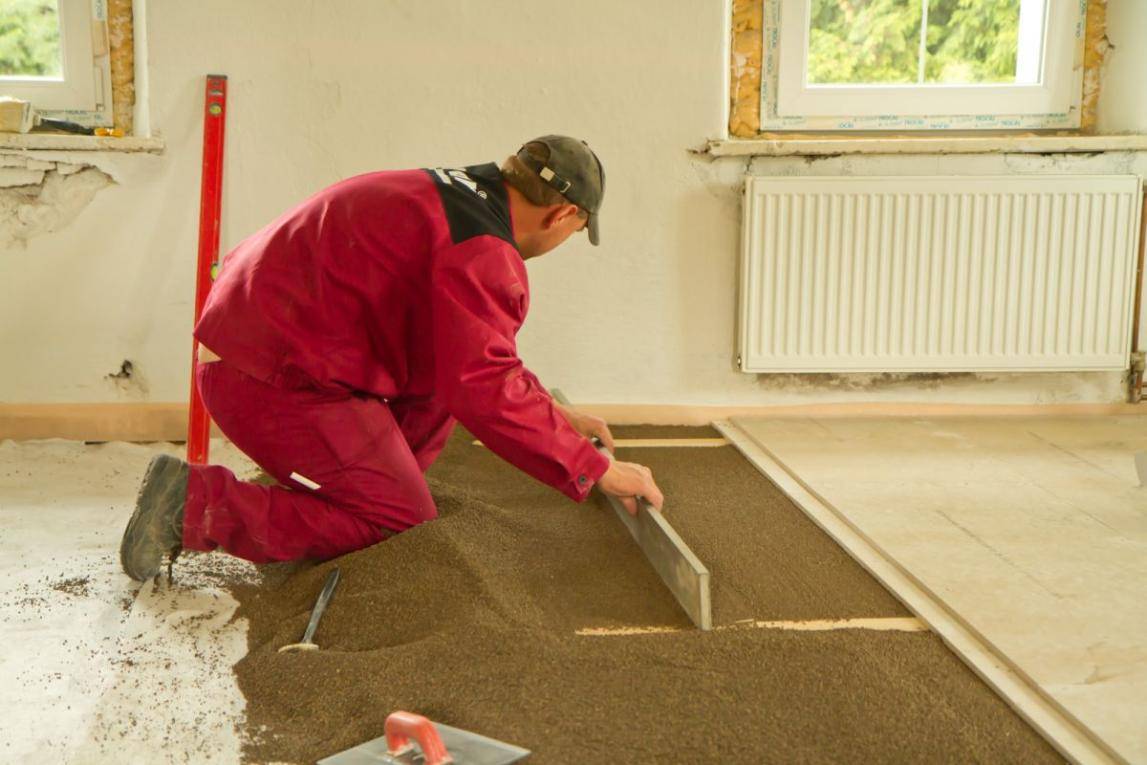

Стяжка – это слой бетонного раствора, заливаемый поверх чернового пола и необходимый для выравнивания основания. Существует несколько разновидностей такого выравнивания. Самой популярной и простой для самостоятельного выполнения является мокрая стяжка. Вся работа сводится к устранению неровностей и щелей при помощи бетонного раствора.
В новостройке достаточно сделать прочную и ровную стяжку
Перед заливкой стяжки низ стен следует оклеить защитной кромочной лентой.
Монтаж ленты
Дайте стяжке полностью высохнуть, настелите финишное покрытие на свой выбор и установите плинтуса.
эксплуатационные показатели | предназначение, интенсивность нагрузки и класс ламината | технология тестирования | |||||
---|---|---|---|---|---|---|---|
жилые помещения | общественные помещения | ||||||
низкая | средняя | высокая | низкая | средняя | высокая | ||
21 | 22 | 23 | 31 | 32 | 33 | ||
устойчивость к истиранию | АС 1 | АС 2 | АС 3 | АС 3 | АС 4 | АС 5 | Annex Е |
усточивость к ударной нагрузке | IC 1 | IC 1 | IC 1 | IC 1 | IC 2 | IC 3 | Annex F |
устойчивость к образованию пятен | 4 (g.1&2), 3 (g. 3) | 5(g.1&2), 4 (g. 3) | EN 438 | ||||
термическая устойчивость | – | 4 | 4 | 4 | 4 | 4 | EN 438 |
устойчивость к воздействию мебельных ножек | – | – | без видимых повреждений | EN 424 | |||
устойчивость к роликовым колесам мебели | – | – | без видимых повреждений | EN 425 | |||
коэффициент разбухания | менее 20% | менее 20% | менее 18% | менее 18% | менее 18% | менее 18% | Annex G |
Настил линолеумаУкладка линолеумаНастил ковролина
На этом основные ремонтные мероприятия в новостройке заканчиваются. Меблировка и техническое оснащение помещений остаются на усмотрение владельца.
Удачной работы!
Особенности чернового ремонта в новостройке
До недавней поры новостройки были практически готовы для полноценного жилья без затрат на ремонтные работы. В настоящее время новоселам все чаще предлагают вариант без ремонта и финишной отделки. Стоимость таких квартир значительно ниже цены жилья с отделкой. Зато хозяева самостоятельно могут спланировать и осуществить работы по облагораживанию собственного дома. В этом случае получится хорошо сэкономить.
Большой популярностью среди квартир из новостроек пользуются студии. В таком типе жилья полностью отсутствует отделка и перегородки. Покраска стен, установка сантехники, выравнивание потолков, стен, полов – эти работы новоселы будут делать сами. Также их силами проводится как черновая, так и чистовая отделка. Но следует помнить о таком этапе чернового ремонта в новой квартире, как предчистовая работа.
Планируя ремонт в новостройке, следует учесть, что вся отделка будет осуществляться с чистого листа. Особенно много работы будет при покупке студии. Неопытные новоселы стараются приобретать недешевые материалы и сделать дорогостоящую отделку, а это крайне нежелательно.
Для этого есть веские причины:
|
Спрогнозировать степень деформации в таком случае не сможет даже профессионал в проектировании и строительстве. Он может лишь только предположить, как именно поведут себя конструкции и отделка.

Этапы чернового ремонта в новой квартире будут состоять из следующей последовательности работ:
- разводка санитарно-технических коммуникаций;
- закладка электрических проводов, системы освещения и энергоснабжения;
- заливка черновой стяжки и прокладка теплых полов;
- выравнивание стеновых панелей;
- установка подвесных или натяжных потолков.
Этапы ремонта менять между собой не рекомендуется.
Черновая работа делается в первый год усадки построенного дома, затем выполняется предчистовая отделка и только потом чистовая. Грязные работы лучше делать после получения ключей от квартиры. Дело в том, что жильцы платят за контейнер, предназначенный для сбора мусора от строительных работ.
Управляющая компания следит за вывозом мусора и в течение полугода старается избавиться от него. Если ремонт начнется позже, чем у других новоселов, то строительный мусор придется вывозить самостоятельно и за свой счет.
Стоит отметить еще одно удобство при черновых и предчистовых работах после получения ключей – это незаселенный дом. А значит, можно практически круглосуточно заниматься отделкой, не боясь потревожить покой соседей.
Черновая, предчистовая отделка квартиры в новостройке – что это такое
Стоимость ремонта и отделочных работ в новой квартире непосредственно зависит от состояния, в котором она сдаётся застройщиком. Жильё может передаваться хозяевам в следующем виде:
- черновой ремонт, для свободной планировки помещения;
- предчистовая отделка;
- чистовой ремонт.
Фото квартиры без отделки
В первом случае – это просторное помещение с несущими стенами из кирпича, строительных блоков или бетона без отделки. Пол представляет собой бетонное основание без стяжки, а потолок – плита перекрытия без признаков отделочных работ. В подобных квартирах обычно устанавливается хлипкая дешёвая входная дверь и окна с двойными стеклопакетами. В помещении подведено электричество и установлен небольшой распределительный щит с УЗО.
В квартирах без отделки имеется стандартная система отопления с запорной арматурой, а также стояки с горячей и холодной водой с установленными и опломбированными приборами учёта. Проложен и канализационный стояк с отводом и заглушкой. Если предусмотрена установка газовой плиты, то в квартиру подведена труба и также установлен прибор учёта. Квартиры без отделки требуют от новых хозяев не только проведение ремонтных работ, но и планировку, и разводку всех необходимых коммуникаций.
Комната с предчистовой отделкой
В квартирах, где имеется предчистовая отделка, всё подготовлено для оклейки стен обоями, шпатлёвки, облицовки плиткой, а также выполнена стяжка пола. Жильё имеет типовую планировку, смонтированы все необходимые отопительные и сантехнические приборы. Жильё в новом доме с чистовой отделкой полностью готово к вселению хозяев.
В таких квартирах обычно застройщиком выполнена бюджетная отделка стен, потолка и пола. Также везде установлены недорогие отопительные приборы и сантехника. Электричество в квартиру подведено, поэтому остаётся установить осветительные приборы и расставить мебель.
Кому лучше доверить ремонт
Ремонт лучше доверить тому, кто сделает его в оговоренный срок при устраивающем заказчика качестве и минимальной цене. Стоимость работ — компромисс договаривающихся сторон: исполнителя и заказчика. Первому полезно помнить, что «всех денег не заработаешь», второму — не забывать пословицу «Скупой платит дважды».
Профессионалов найти нелегко. Да, не просто, но возможно! Надо только чётко понимать, чего хочешь и сколько средств можешь выделить. Принято считать, будто организации относятся к принимаемым на себя обязательствам серьёзнее частных мастеров. Даже если это и соответствует действительности, следует помнить о дополнительных расходах на рекламу и персонал, неизбежных для организаций. Частник зачастую выполняет работу не хуже и дешевле. Поэтому, если надо «ехать», а не «шашечки», поищите профессионала-предпринимателя с парой подсобников. Такие не развешивают рекламных плакатов, но доброй славой их «земля полнится». Поинтересуйтесь у друзей и знакомых, попросите напрячь память… И, конечно, прежде чем приглашать найденного таким образом мастера, постарайтесь посмотреть выполненные им заказы, пообщайтесь с заказчиками…
«По-черному»
Этот вид включает в себя проведение работ, направленных на исправление дефектов стен, пола, потолка:
- оштукатуривание и выравнивание поверхностей;
- размещение отопительных приборов;
- монтаж санузлов и проводки;
- установка пластиковых окон.
Каковы особенности черновой отделки?
Особенности | |
---|---|
Стены | Чаще всего ограничиваются оштукатуриванием. Наиболее качественный, но и более дорогой вариант – выравнивание поверхностей по маякам. После оставшиеся неровности удаляют, проводя шпаклевку. Это заключительная операция на данном этапе – далее идет покраска или поклейка обоев. В некоторых квартирах вместо штукатурки используются листы из гипсокартона. Выбирая этот вариант, застройщик экономит время – такой способ более быстрый, чем традиционный. Однако у него есть один весомый недостаток – полезная площадь помещения уменьшается. |
Потолок | Основные работы – штукатурка и шпаклевка поверхности. Возможен и другой, наиболее технологичный процесс – монтаж гипсокартона. |
Пол | Если перепады покрытия видны невооруженным глазом, проводится выравнивание (песчано-цементная стяжка). При наличии небольшой неровности мастера могут «подкорректировать» поверхность при помощи специальных смесей. Стяжка приобретает прочность в течение месяца. |
В домах повышенной комфортности выполняется получистовая отделка – более тщательно проводятся разводка электропроводки, оштукатуривание поверхностей.
Существующие нормы
- Состав раствора зависит от того, какие нагрузки будет испытывать поверхность.
- При использовании мастерами простой штукатурки допустимо отклонение от вертикали не более 15 мм на высоту этажа, улучшенной (по маякам) – не более 10. Показатели по горизонтали аналогичные.
- Влажность поверхности не должна превышать 8%, а после сглаживания не должно быть шероховатостей.
- Обязательное условие для стяжки – отсутствие вздутий, выбоин и трещин.
Как принимать квартиру с черновой отделкой
Некоторые различают этот и предчистовой варианты, которые отличаются отсутствием/наличием выравнивания пола и оштукатуривания. По сути это разделение условно и встречается далеко не всегда, поскольку количество проводимых работ, как и их качество зависит от предложения застройщика.
При покупке жилья с черновой отделкой убедитесь в том, что комплектация полностью соответствует указанной в соглашении. Если в нем был пункт штукатурка стен, они должны быть подготовлены к дальнейшим работам – поклейке обоев, покраске. Если в договоре обещали установку стеклопакета, она должна быть выполнена.
Обратите внимание на качество стяжки (если она проводилась), остекления, состояние системы канализации, отопления, проводки. Обязательно смотрите на:
- Пол, потолок и стены
В идеале гладкие и ровные. Допустимы незначительные отклонения – до 2 мм. Для пола – не более 50, независимо от габаритов жилплощади. - Окна
Все створки должны открываться легко, без нажима и усилий. На поверхностях (подоконниках, стеклах) не должно быть повреждений и дефектов – трещин, сколов, царапин. - Системы отопления
Идеальный вариант – наличие кранов Маевского и терморегуляторов. Обязательно четкое соблюдение следующих параметров: не более 6 см от пола, расстояние от подоконника до верха – 5 см, а от отопительного прибора до стены – 25 мм.
Получить бесплатный билет на выставку «Недвижимость от лидеров»
С чего начать ремонт в новостройке: запреты и разрешения
Очень многие люди, решив сделать капитальный ремонт квартиры в новом доме, задаются вопросом: с чего начинать? Самое главное − это выполнить грамотную планировку. Как правило, застройщики сейчас предлагают квартиры, где имеются только несущие стены. В принципе, это неплохо, поскольку можно организовать пространство в соответствии со своими желаниями, но, с другой стороны, нужно знать, что есть ряд ограничений, нарушение которых может обернуться внушительным штрафом или даже утратой жилья.
На плане квартиры, который можно сделать самому или заказать у профессионального дизайнера, должно быть указано место возведения новых или демонтажа старых перегородок. Далее этот план должен быть утверждён в Бюро технической инвентаризации (БТИ). Только после того, как изменения в планировке квартиры будут одобрены соответствующими органами, можно приступать к разметке всех необходимых коммуникаций, которые будут смонтированы в соответствии с расположением электрооборудования, сантехнических приборов и крупногабаритной мебели.
Ремонт в квартире нужно начинать с составления подробного плана
Перечень ремонтных работ, которые категорически запрещено проводить в квартире
При проведении ремонтных работ в квартире и перепланировке законом категорически запрещено проводить следующие мероприятия:
- объединять помещение кухни, в которой установлена газовая плита, с жилой комнатой;
- обустраивать вход в санузел из кухни или комнаты;
- переносить кухню на месторасположение жилой комнаты или санузла;
- обустраивать ванную комнату над кухонной зоной или жилыми помещениями соседей;
- обустраивать жилые помещения или кухню в местах без естественного освещения;
- осуществлять прокладку трубопровода или электрокабелей в плитах перекрытия и стыках стеновых панелей;
- замуровывать вентиляционные каналы или уменьшать их сечение;
- создавать на несущие конструкции нагрузку, превышающую допустимые значения, указанные в проекте жилого дома;
- переносить подключённые к общедомовой системе трубопроводы горячего водоснабжения (ГВС) и батареи централизованного отопления на балконы и лоджии;
- подсоединить к централизованному отоплению или ГВС системы «тёплый пол».
Снос межкомнатных перегородок при перепланировке квартиры – один из самых трудоёмких, грязных и шумных этапов ремонта
Какие ремонтные работы нуждаются в разрешении БТИ
В принципе, никто не запрещает проводить ремонтные и отделочные мероприятия по своему усмотрению, но есть определённые виды работ, на проведение которых потребуется разрешение соответствующего органа. К таким мероприятиям относят:
- все работы, влияющие на архитектурный облик фасада здания;
- работы, затрагивающие непосредственно несущие конструкции дома;
- расширение или перенос санузлов и ванных комнат;
- все мероприятия, связанные с газовыми коммуникациями и приборами.
Для переноса газовых приборов требуется разрешение соответствующих органов
Капитальный ремонт квартир, не требующий никаких разрешений
Большинство ремонтных работ в квартире можно проводить без разрешения БТИ, однако об их осуществлении всё-таки необходимо уведомить соответствующий орган. Итак, к таким работам относят:
- перенос сантехнических приборов в существующих пределах ванных комнат, санузлов и кухонь;
- устройство или закладка дверных проёмов в перегородках без несущей функции;
- остекление лоджий и балконов;
- устройство дополнительных межкомнатных перегородок, но без значительного увеличения нагрузки на плиты перекрытия;
- снос межкомнатных перегородок, которые не выполняют несущую функцию.
Снос не несущих перегородок не требует специального разрешения БТИ
Работы, которые можно проводить без разрешения и уведомления БТИ:
- косметический ремонт квартиры;
- установку новых инженерных коммуникаций, с условием, что их устройство и характеристики аналогичны предыдущим;
- перенос стационарных электрических плит в существующих пределах кухни;
- демонтаж или установку встроенных шкафов и антресолей;
- монтаж антенн, кондиционеров и защитных сеток на фасаде здания;
- монтаж дверей карусельного или раздвижного типа, если это не влечёт изменение размеров помещения;
- изменение внешнего вида лоджий и балконов;
- перенос отопительных батарей и газовых приборов.
Замена и перенос отопительных приборов можно делать без специального разрешения, но такие работы должен выполнять опытный специалист
Представленное видео поможет разобраться, с чего нужно начинать ремонт квартиры в новостройке:
Watch this video on YouTube
Что такое черновая отделка квартиры: сравнение различных видов
Чтобы понять, какой вид отделки будет в квартире, нужно ознакомиться прежде всего с самим договором. Застройщик должен обозначить тип отделки, конкретизировать и перечислить все обязательные работы в помещении с указанием цен. В противном случае есть риск получить просто коробку или непредсказуемый вариант.
Квартира совсем без отделки (черный вариант)
Покупатель получает фактически не квартиру, а ограниченное со всех сторон пространство под неё — одну лишь голую бетонную коробку с несущими стенами и точками входа коммуникаций (проведено правда отопление). Это квартира без отделки, в которой все предстоит делать с нуля, в том числе возводить перегородки, разводить трубы и электропроводку. Плюс здесь только один — возможность сделать планировку помещения как душа пожелает. Кажущаяся дешевизна такого жилья обманчива, так как вложить в него придётся немеряно.
Но такой вид черновой отделки сегодня применяется редко, так как по сути это нарушение всяких строительных норм.
Помещение с грубой черновой отделкой (серый вариант)
Что значит черновая отделка квартиры в новостройке?
- Это означает проведение заливочных и штукатурных работ, то есть должны быть:
- заделаны швы между плитами перекрытий;
- на полу залита стяжка;
- стены и потолки оштукатурены первым черновым слоем (при этом могут остаться перепады, неровные углы и т.д.).
- Обычно в таких квартирах уже имеются перегородки, окна, балконные двери, осуществлена разводка электропроводки (если это указано в договоре).
- Коммуникации: есть отопительная система, водопровод и канализационные стояки (разводку к сантехнике необходимо будет делать).
- Есть входной дверной блок, но отсутствуют межкомнатные двери.
- Остекления балконов или лоджий может не быть.
Серый вариант, который по сути является черновой отделкой, наиболее популярен на рынке первичного жилья. Однако и в такое жильё предстоит вложить немало:
- произвести финишную затирку и отделку помещения стройматериалами;
- установить межкомнатные двери;
- сделать разводку канализационных труб и установить сантехнику;
- застеклить балконы и лоджии и т. д.
Предчистовая отделка (улучшенный серый вариант)
Договор с застройщиками может предусматривать ряд дополнительных работ:
- Подготовку поверхностей под отделочные работы (выравнивание, нанесение финишного слоя штукатурки).
- Вывод проводов под лампы освещений, установка выключателей и розеток.
- Установку стеклопакетов на балконы /лоджии, сантехники.
Покупателю остаётся фактически нанесение отделочных покрытий и покупка мебели.
Полная финишная отделка (белый вариант)
По белому варианту квартира сдаётся под ключ, то есть в ней уже все есть:
- проведена полная отделка (на полу обычно ламинат, на стенах обои, “фартук” из плитки на кухне, плитка в ванной и туалете);
- установлены окна, пусть самые дешёвые пластиковые, наружная и внутренние двери, газовая плита, сантехника.
Можно обставлять квартиру и въезжать.
Но качество работ редко кого в полной мере устраивает, так как обычно используются недорогие отделочные материалы. И предварительные работы, подготавливающие поверхности, могут быть выполнены некачественно, поэтому нередко хозяева тут же все демонтируют и переделывают. Хотя стоило бы потерпеть лет 5 — именно за столько лет дом даёт усадку, после чего есть смысл приступать к дорогостоящему ремонту.
Черновой ремонт во вторичке
- перепланировка: демонтаж перегородок и сооружение новых по проекту;
- штробление стен и прокладка электрической разводки;
- замена труб и укладка их по новым схемам;
- замена дверей и окон;
- выравнивание потолка и стен;
- заливка стяжки.
Перепланировка
- объединять кухню и жилую комнату в единое пространство, если в первой эксплуатируется газовая плита;
- трогать несущие конструкции;
- выносить на балкон или лоджию батареи отопительной системы;
- переносить санузел и кухню, если они будут располагаться над и под жилыми комнатами;
- нарушать системы, которые являются неотъемлемой частью многоквартирного дома, к примеру, вентиляция.
Штробление стен
- толщина и глубина штроб – не более 2,5 см;
- они должны прокладываться параллельно и перпендикулярно потолку (полу);
- чем меньше поворотов, тем лучше;
- от пола и потолка на стенах штробы должны располагаться на расстоянии 15 см;
- 10 см – от дверных и оконных проемов;
- 40 см – от газовых труб.
Замена окон и входной двери
- у них невысокое качество;
- они малофункциональны;
- не нравится цвет.
- не соответствует требованиям взломостойкости;
- низкая герметичность;
- не соответствует дизайну прихожей.
Стяжка пола
- обычная – заливка цементного или гипсового раствора;
- сухая – по каркасу или по технологии КНАУФ;
- наливная технология.
